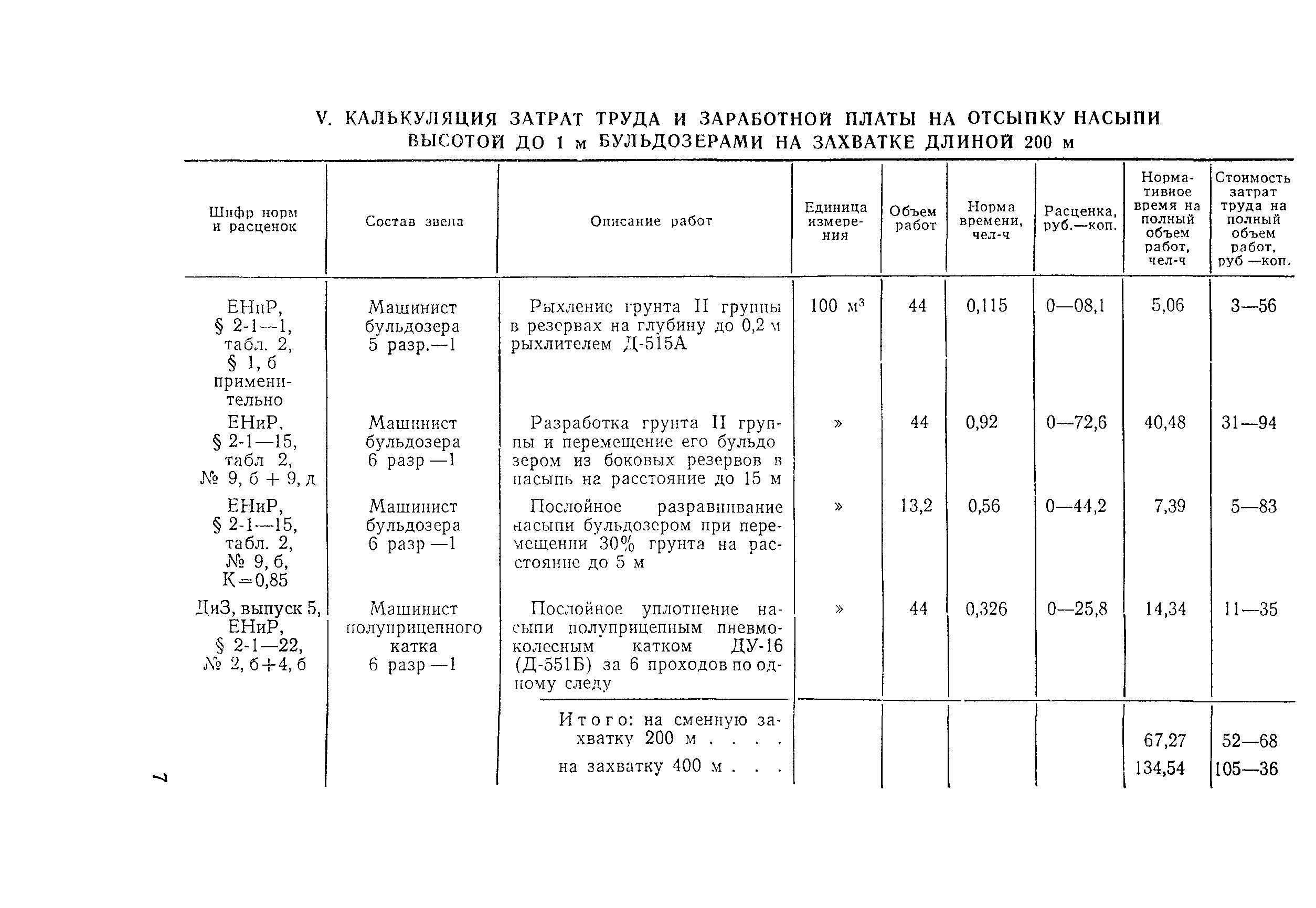

Расценки перемещение грунта
Расценки перемещение грунта

ЕНИР е2-1-59 «трамбование грунта
ЕНИР е2-1-59 «трамбование грунта

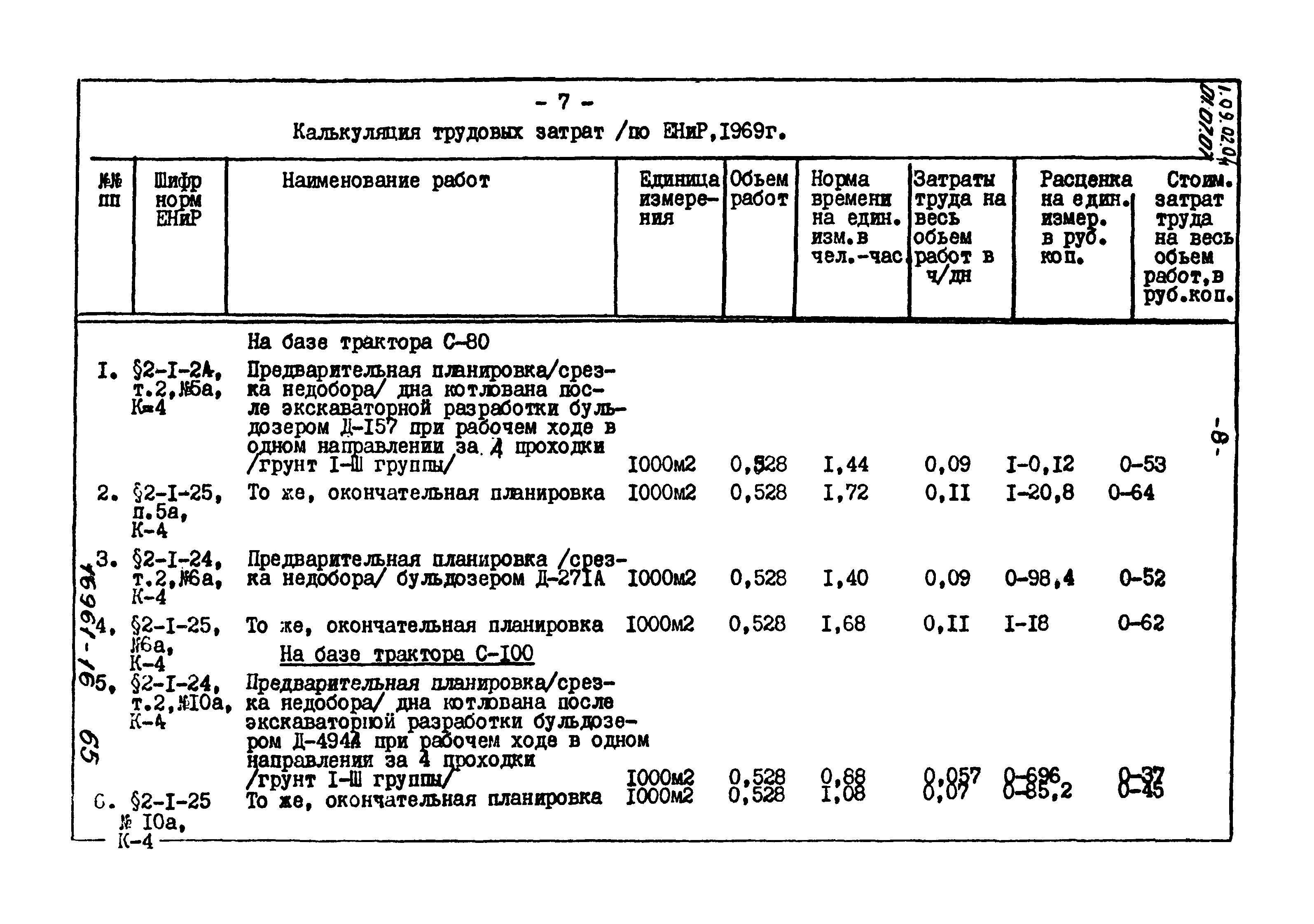

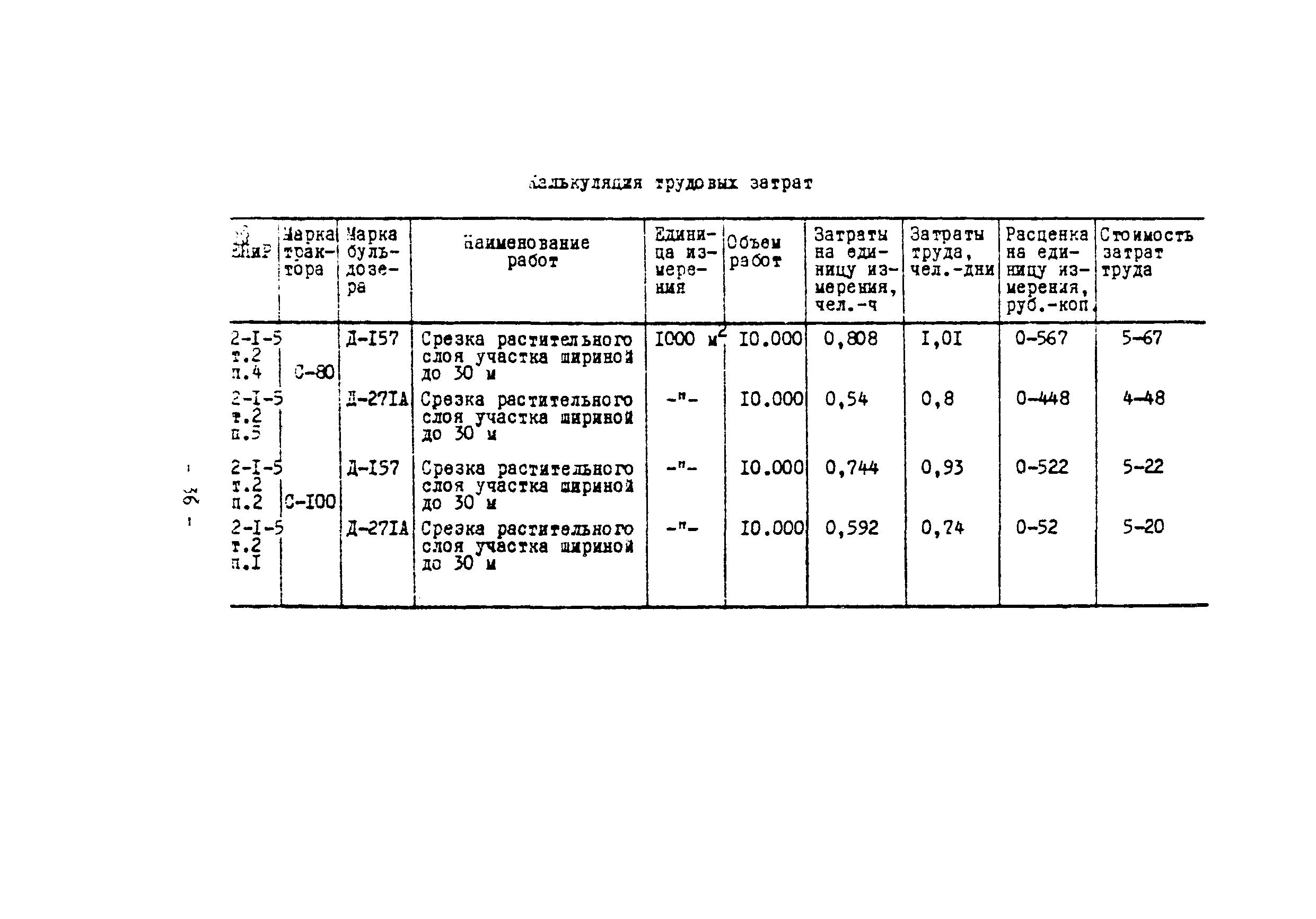

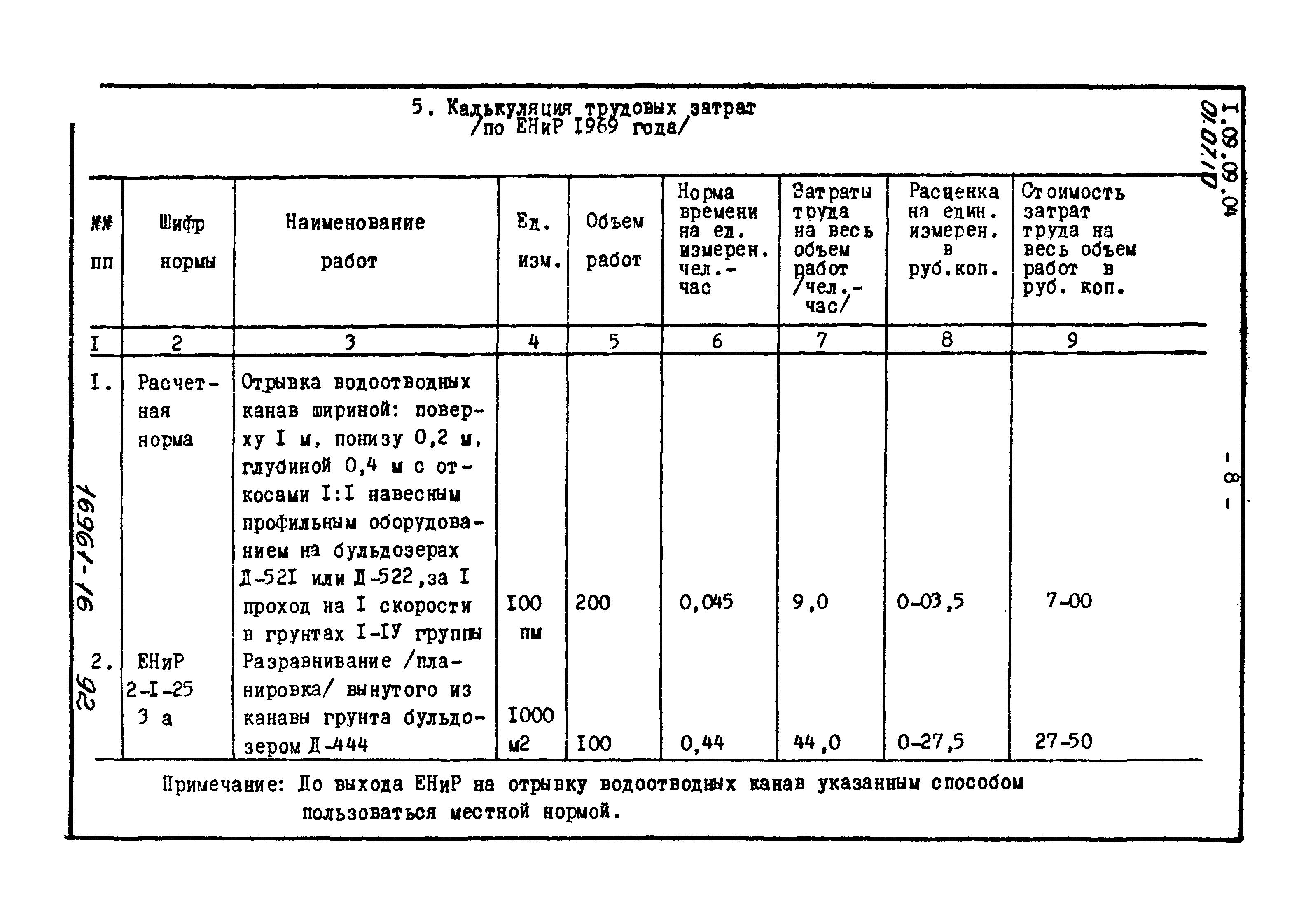

Калькуляция трудовых затрат
Калькуляция трудовых затрат

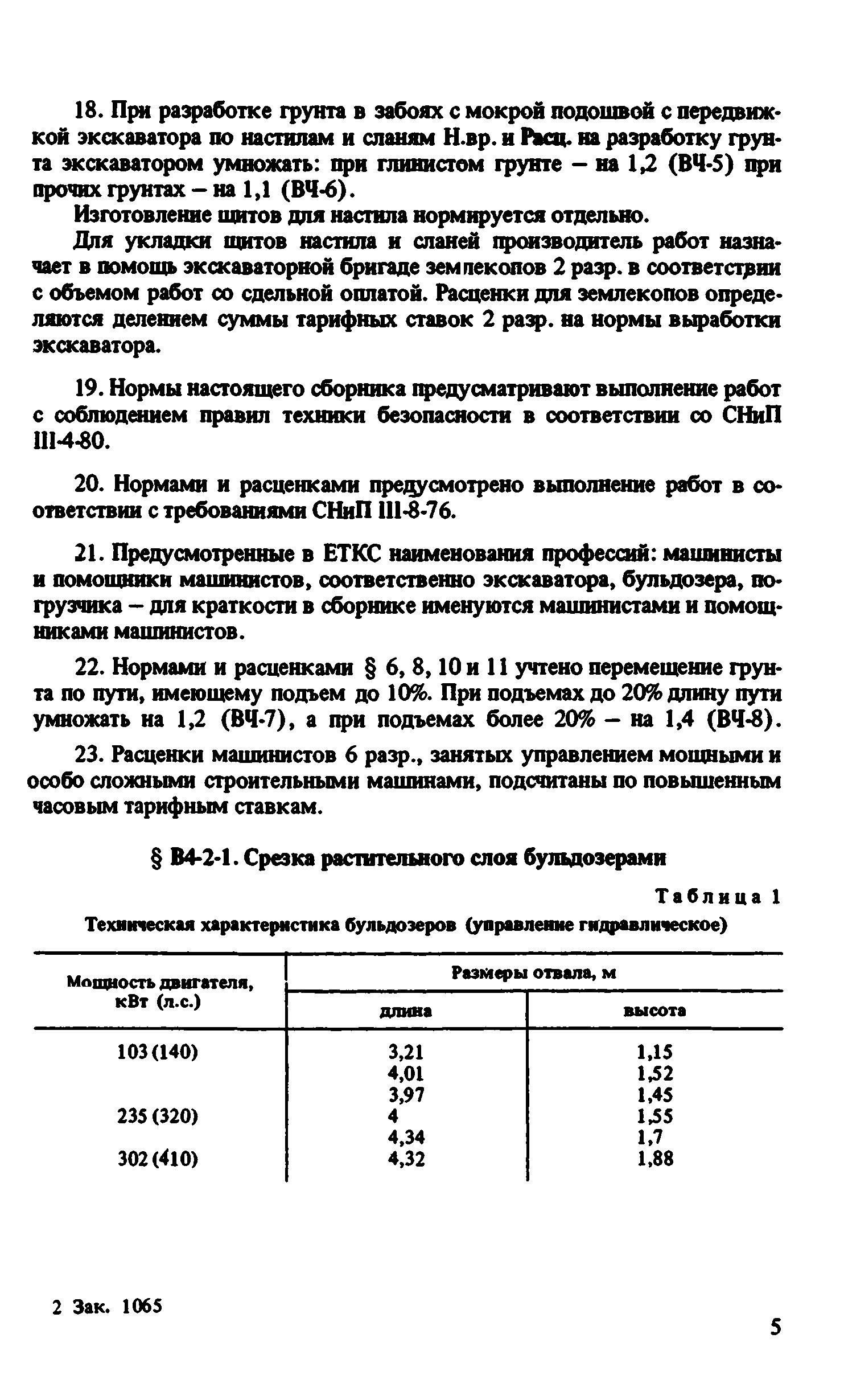

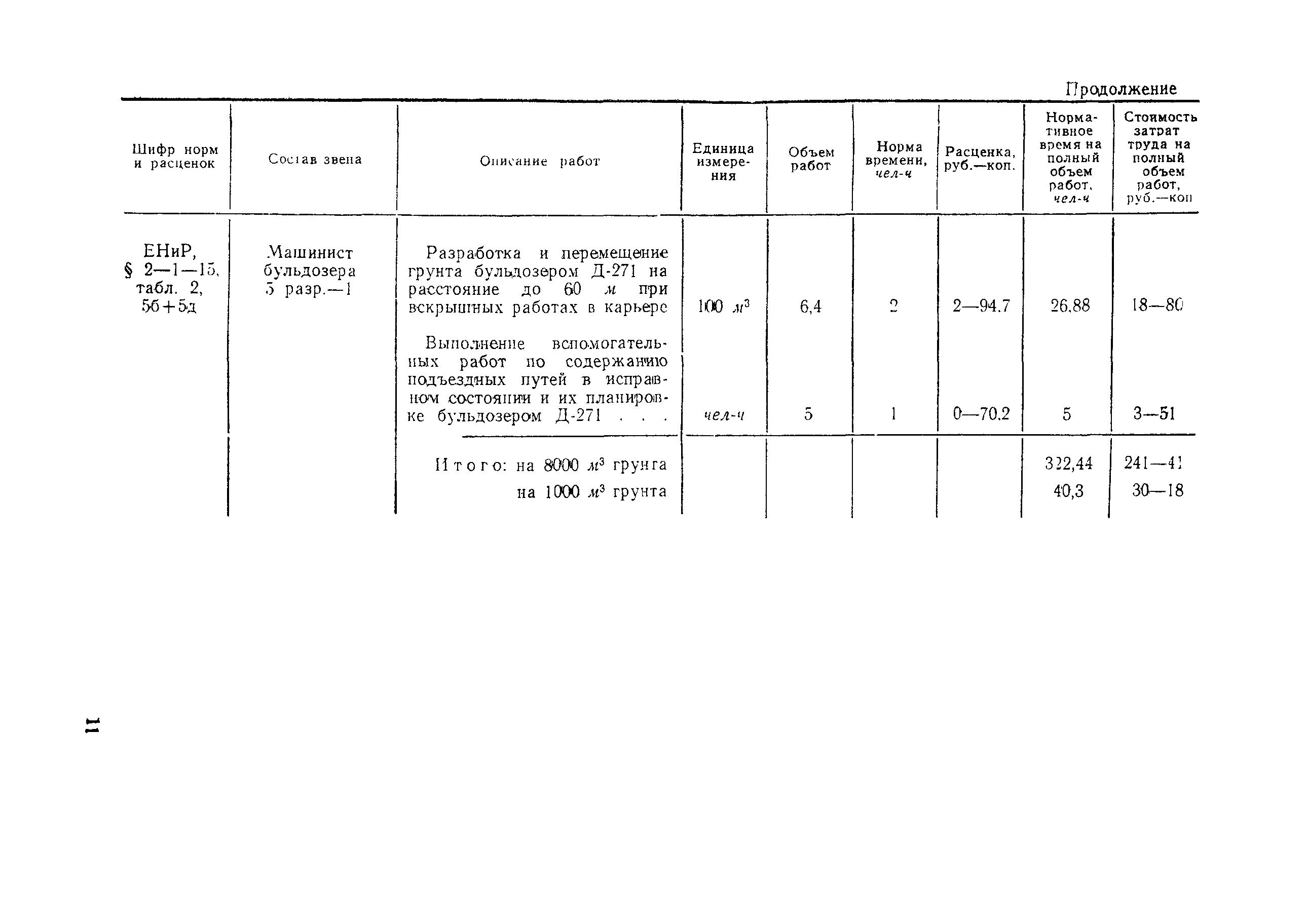

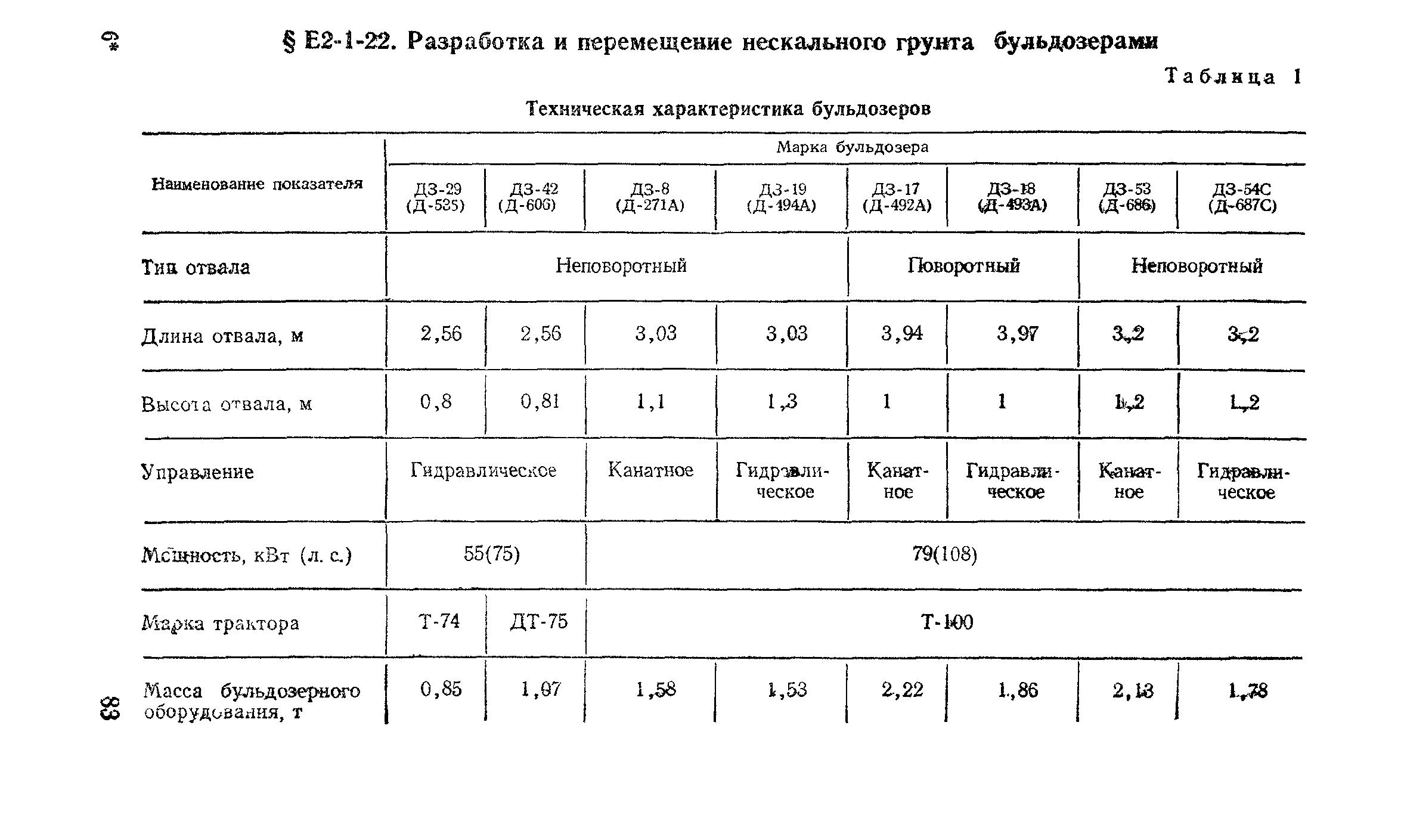

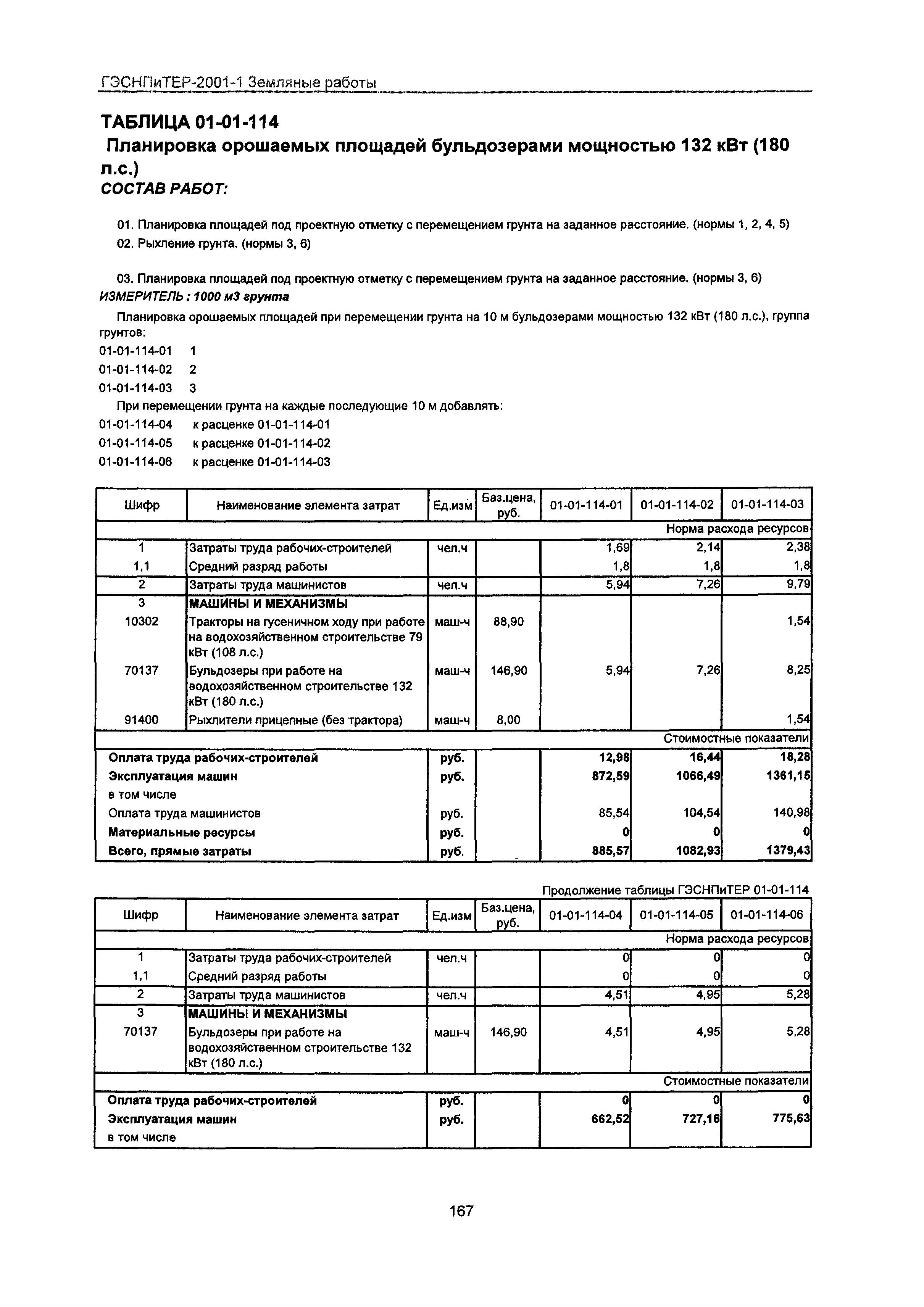

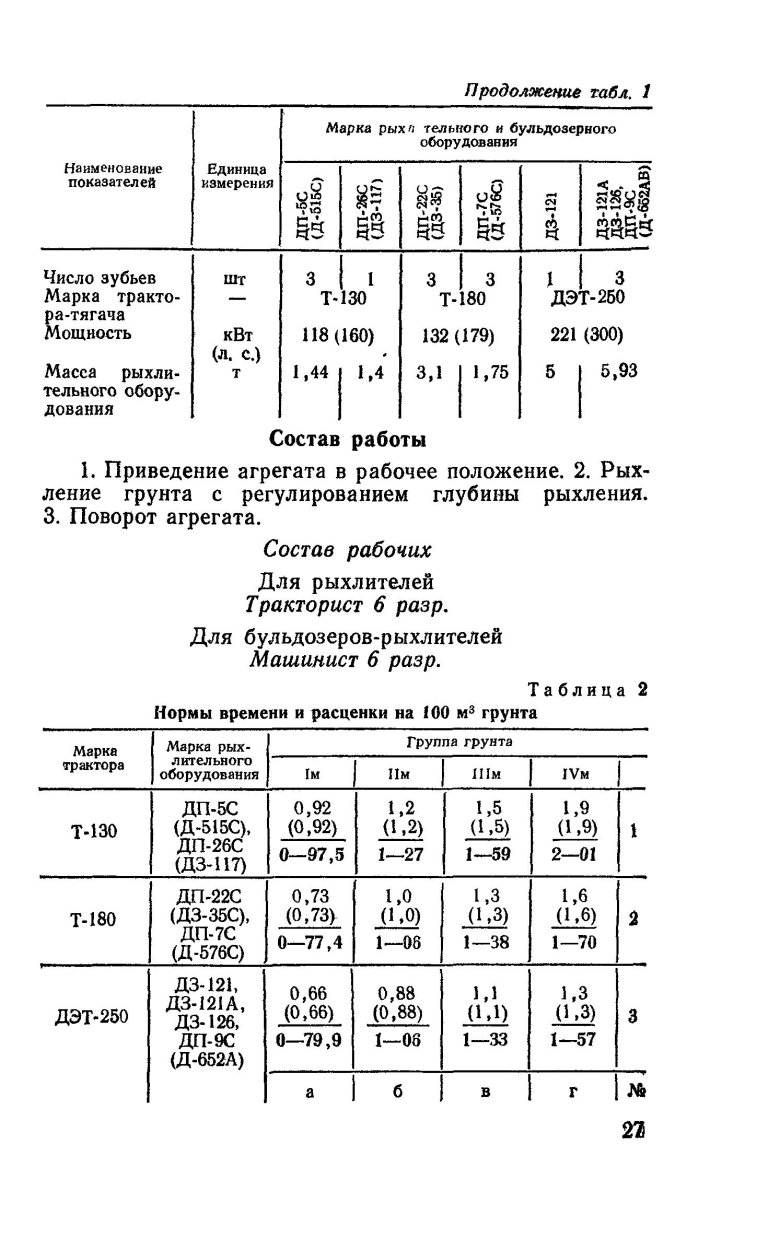

Бульдозер мощностью 132 КВТ 180 Л.С
Бульдозер мощностью 132 КВТ 180 Л.С

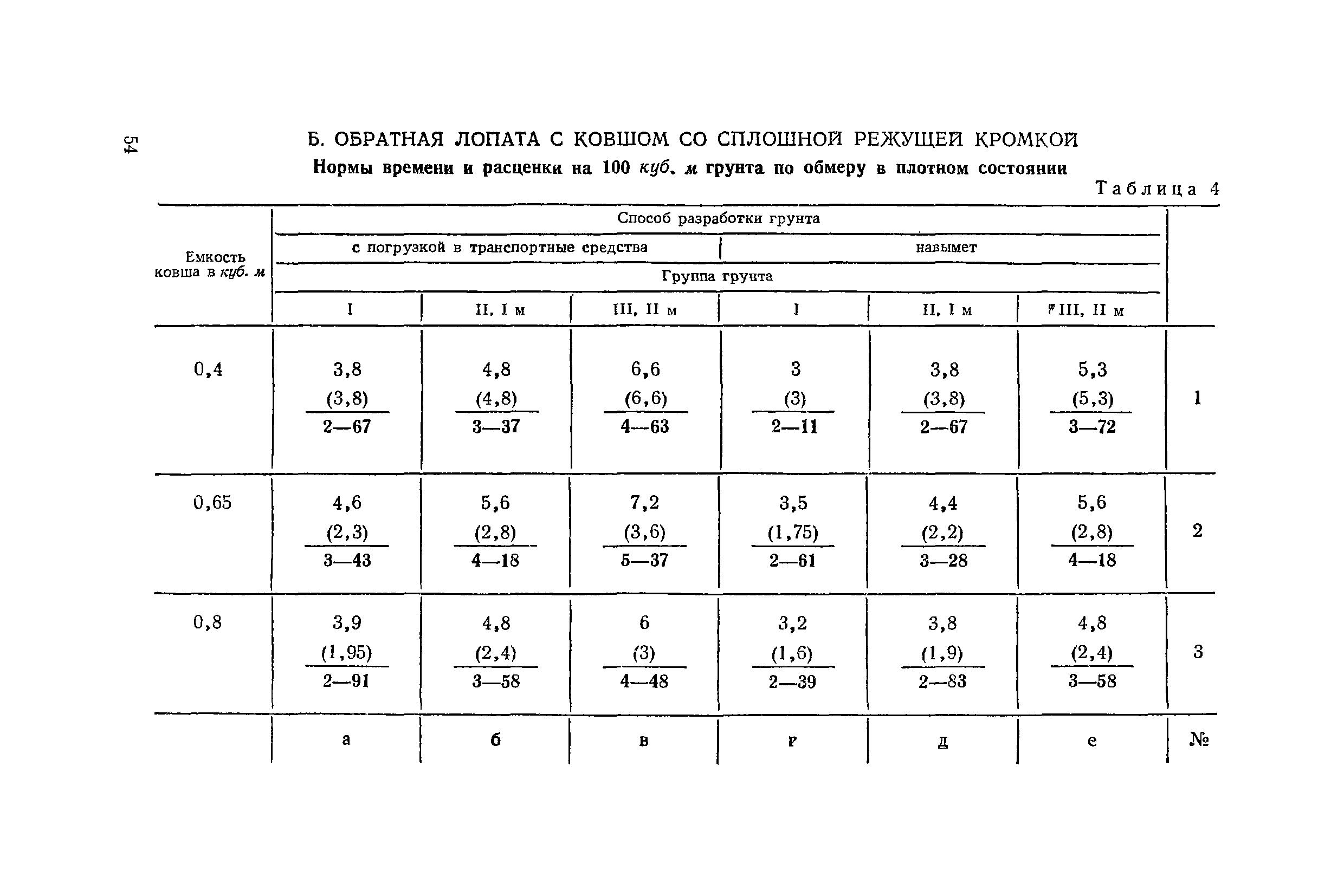

ЕНИР сб. 2-1

Фото ЕНИР сб. 2-1

Енир 1-3
Енир 1-3

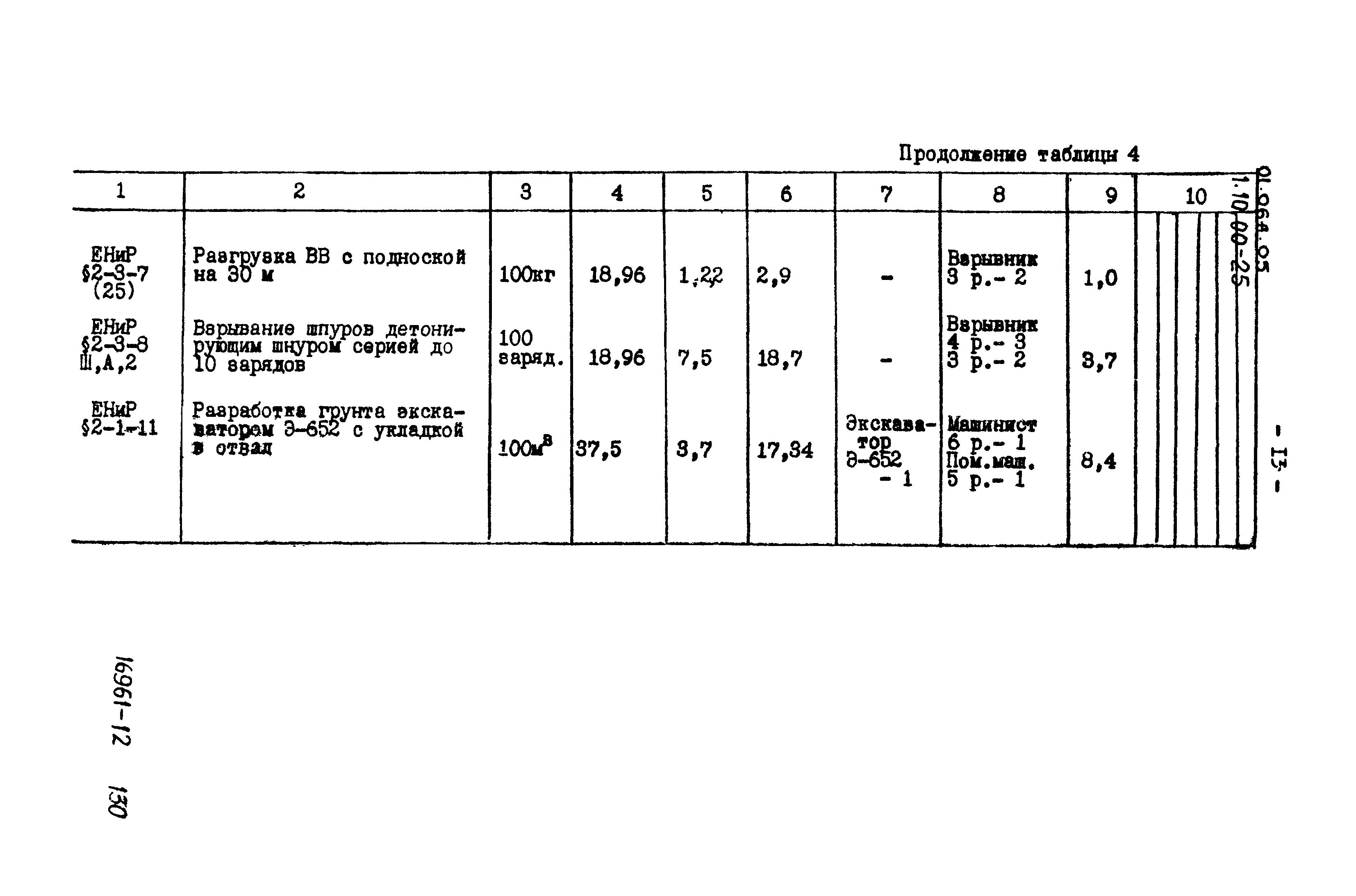

ЕНИР е4-1-4
ЕНИР е4-1-4

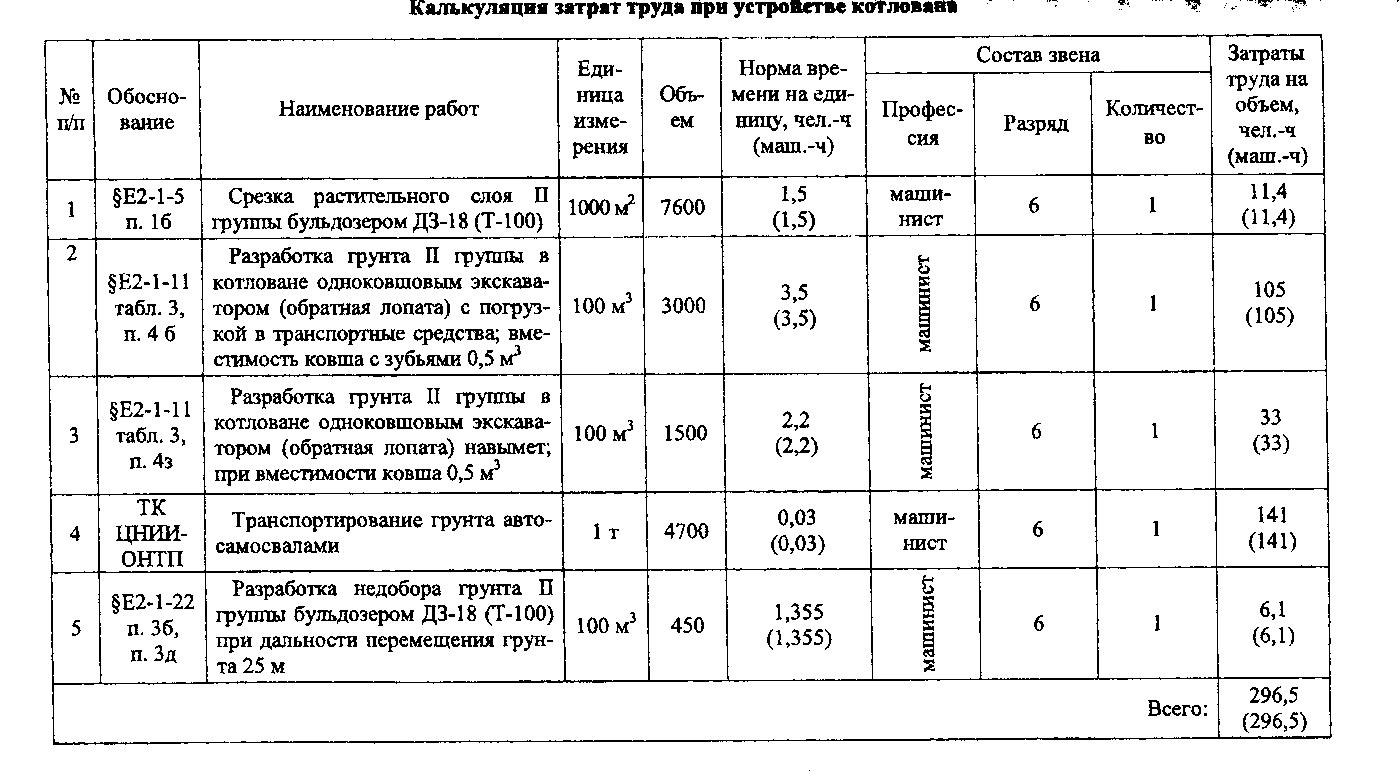

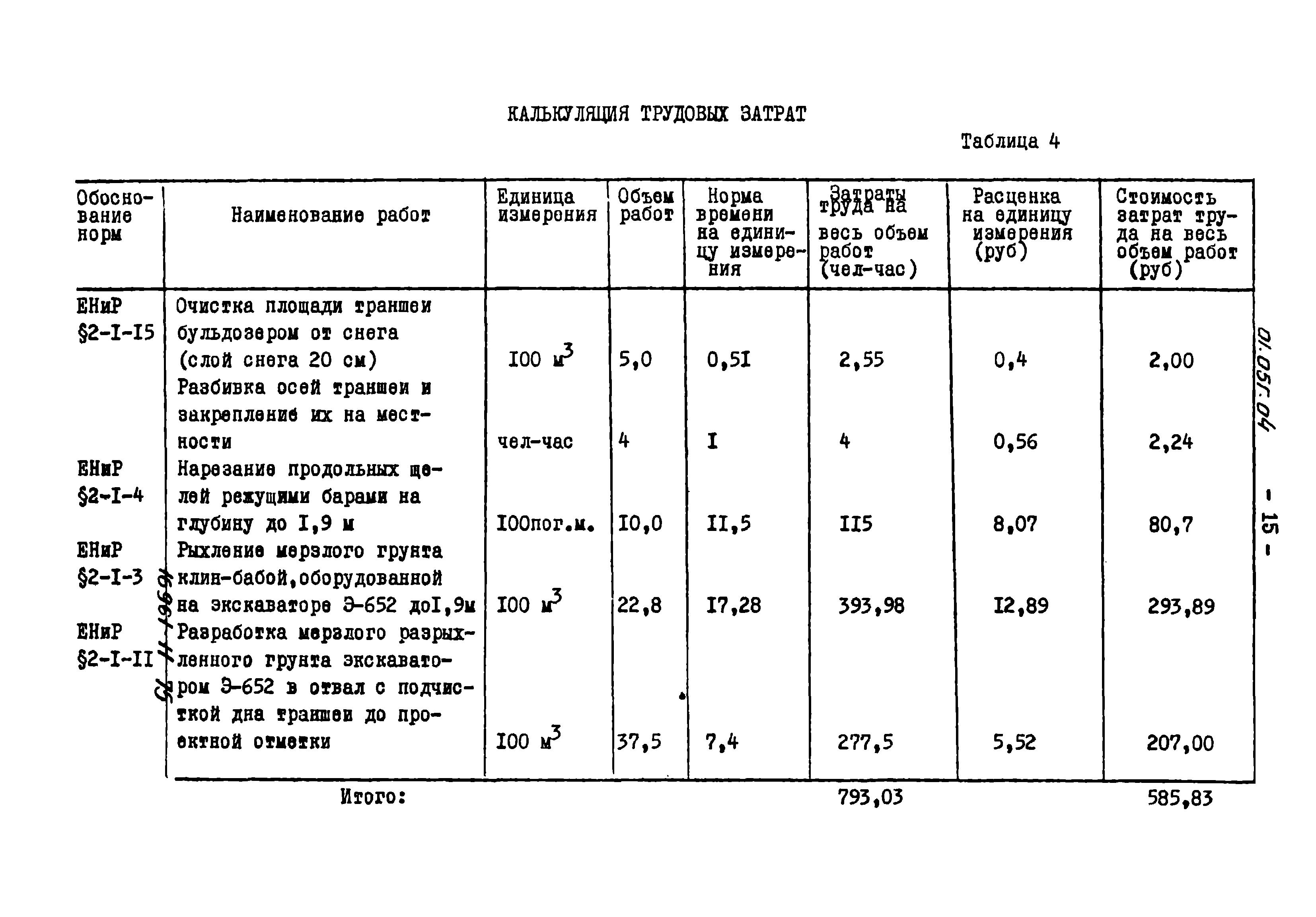

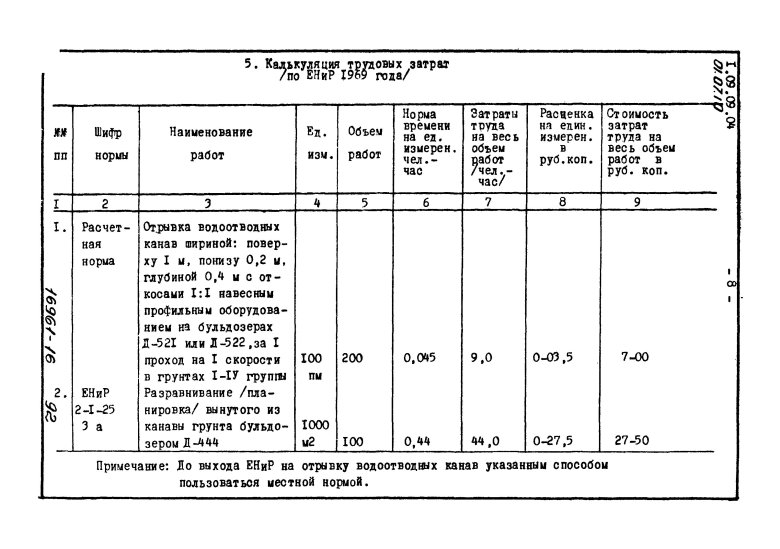

Калькуляция затрат труда и машинного времени
Калькуляция затрат труда и машинного времени

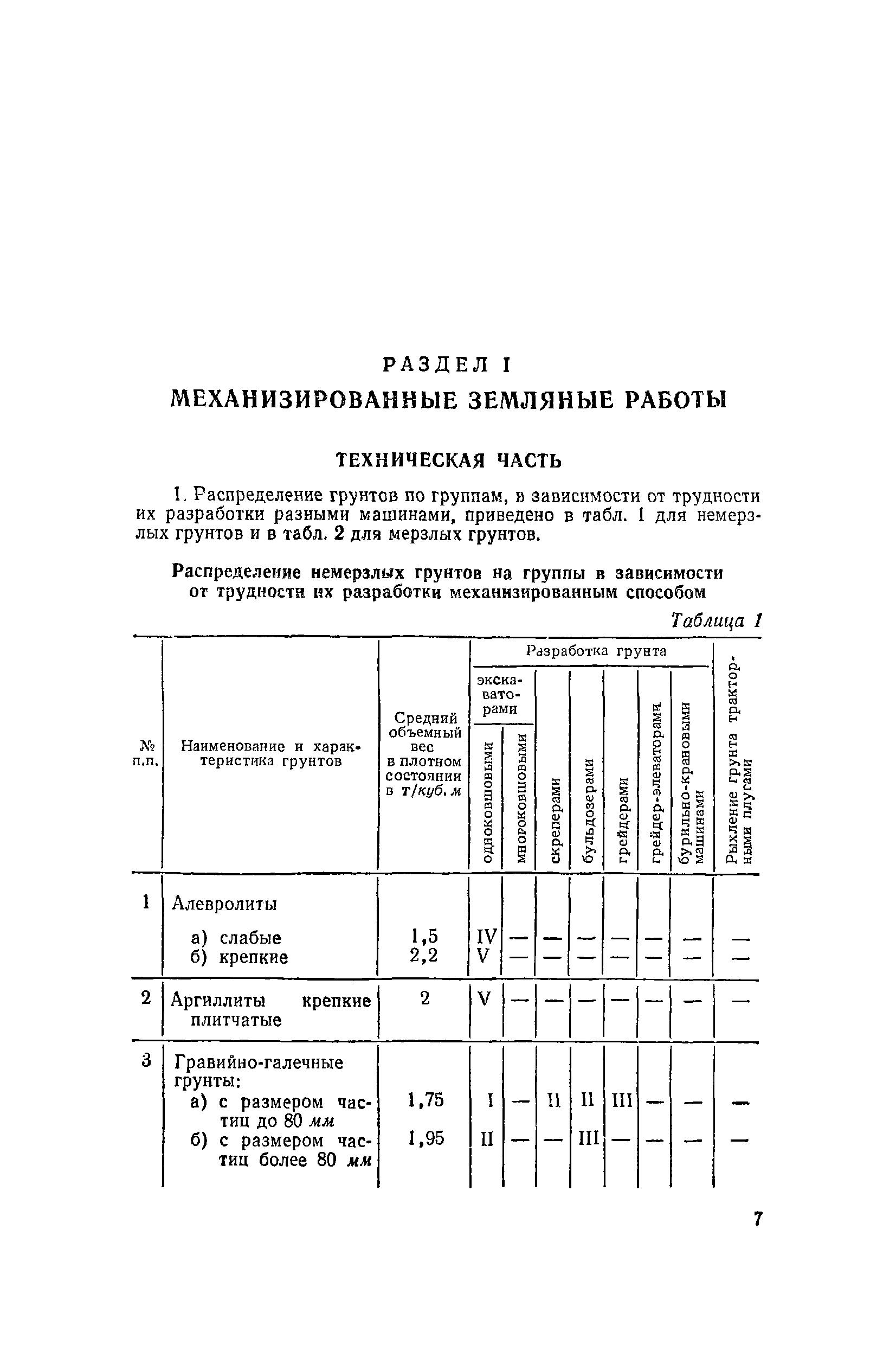

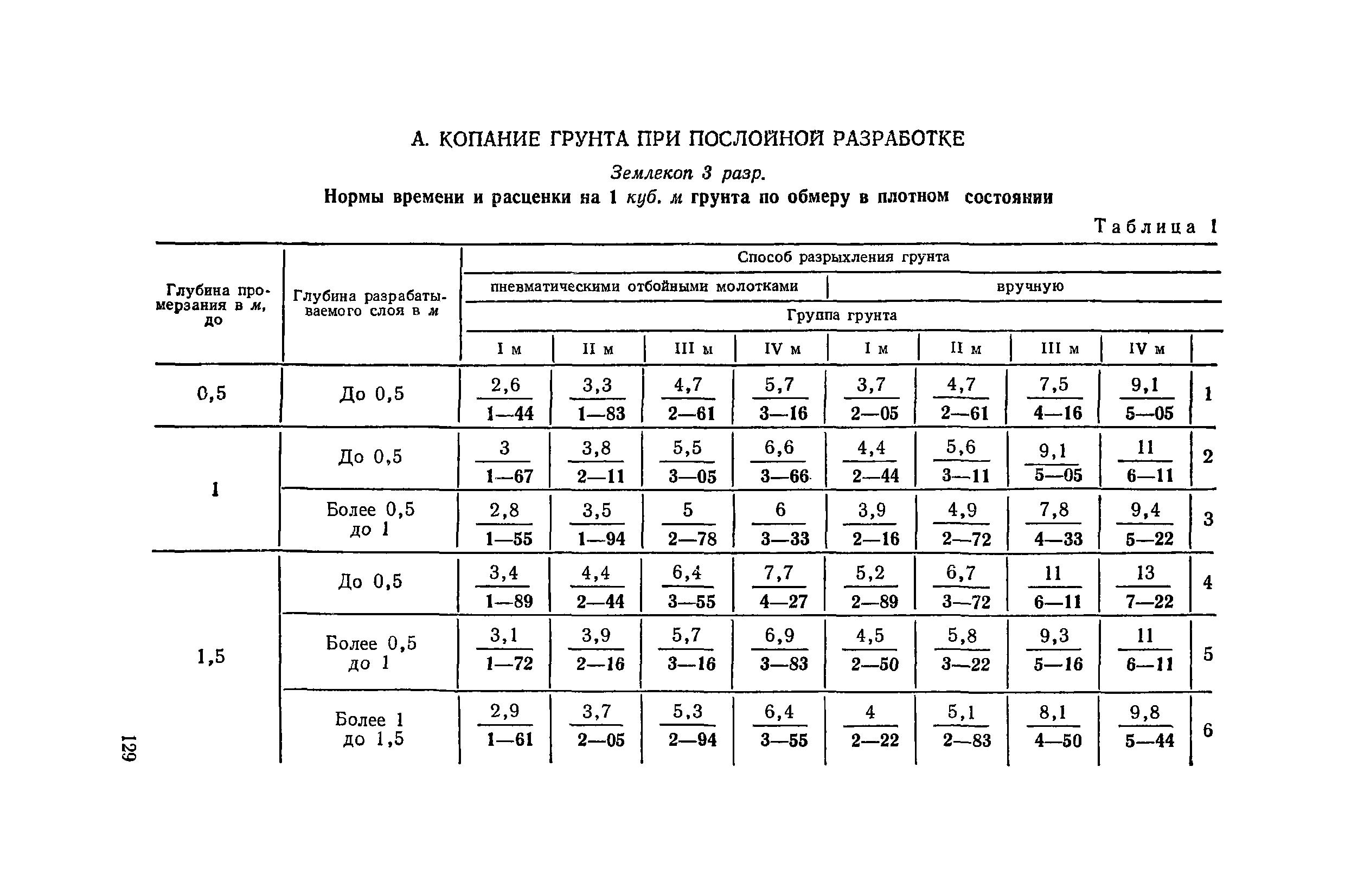

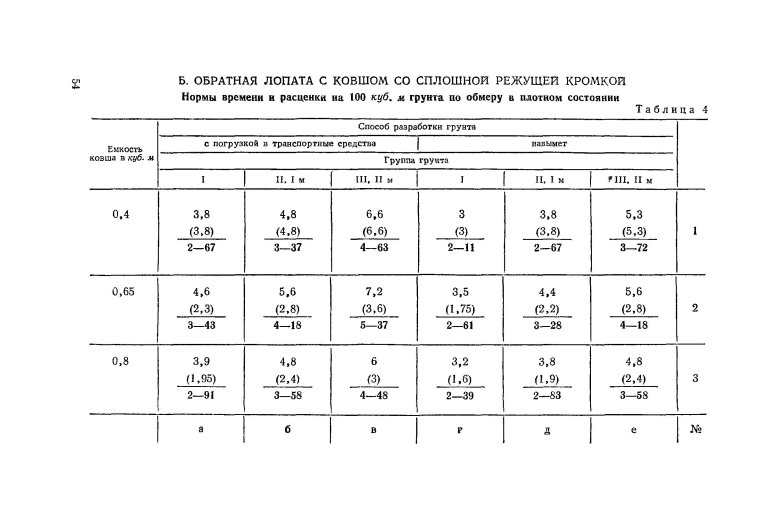

Енир земляные работы
Енир земляные работы

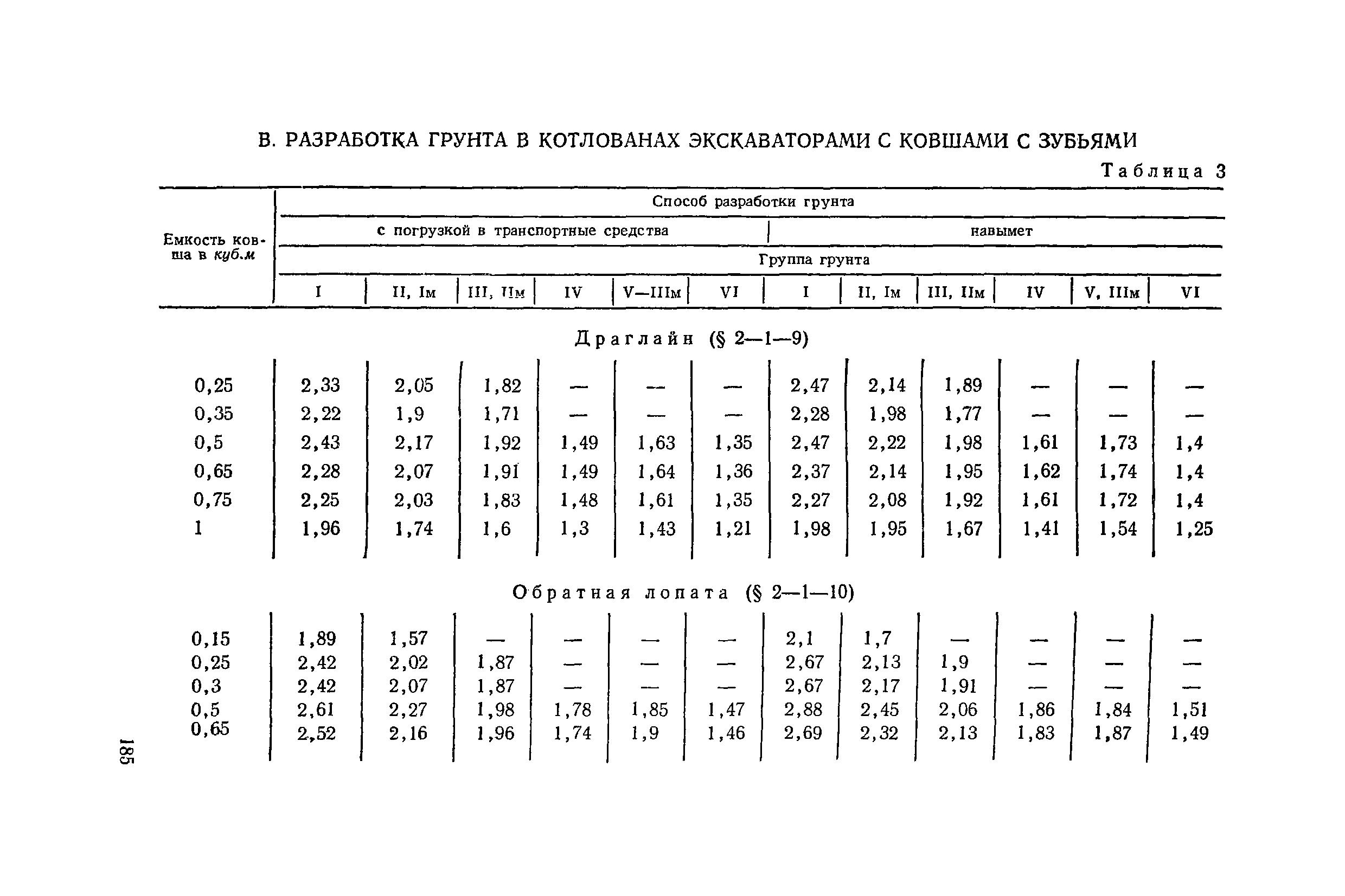

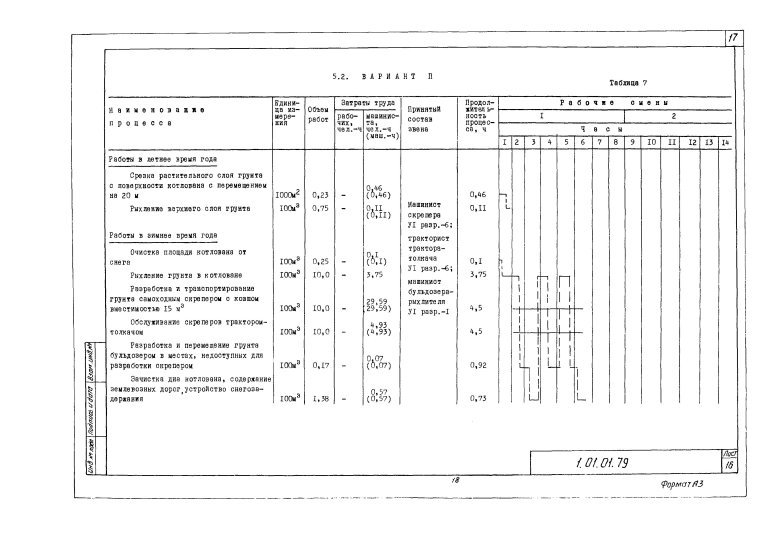

Технологическая карта на земляные работы котлован
Технологическая карта на земляные работы котлован

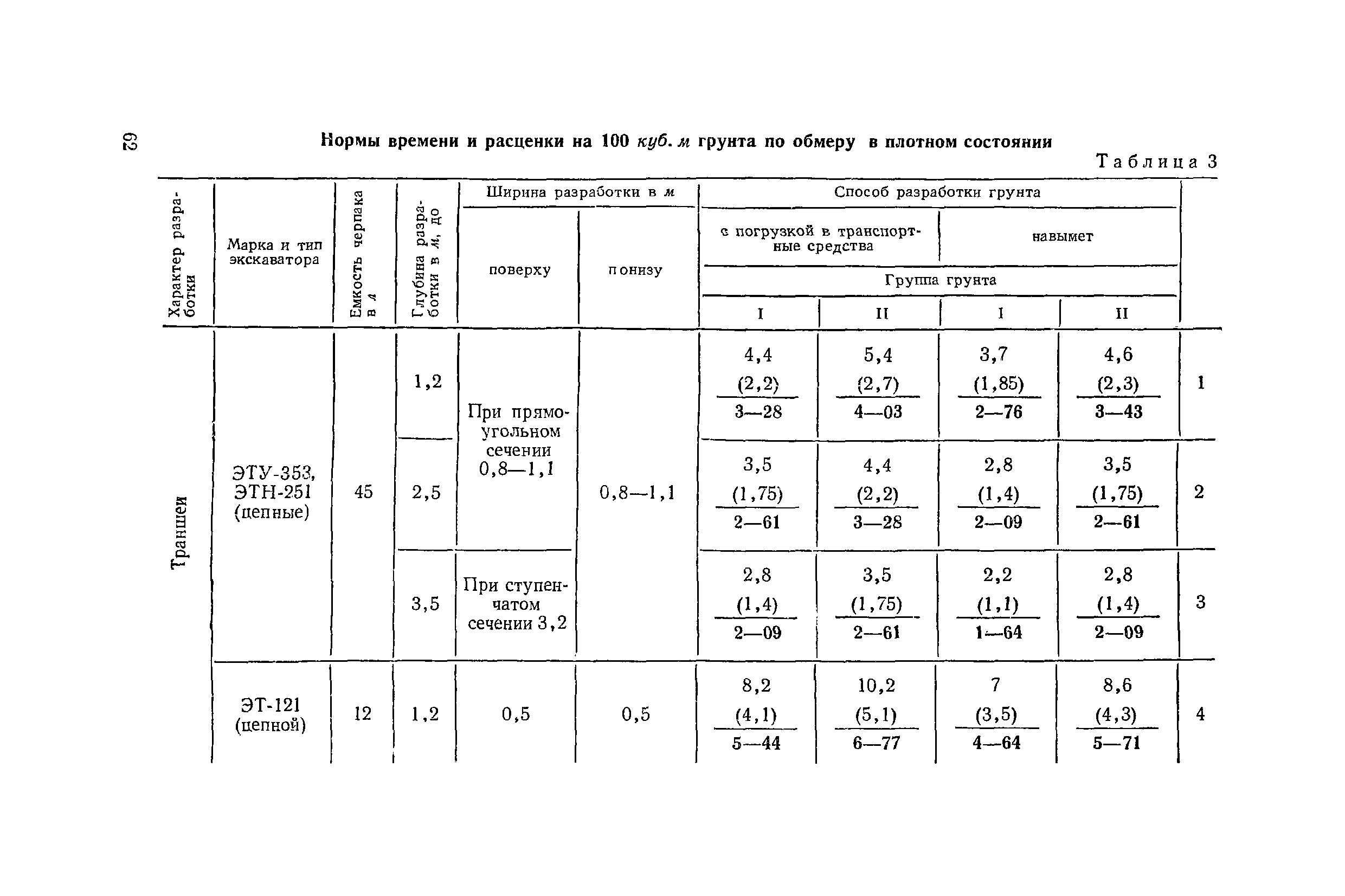

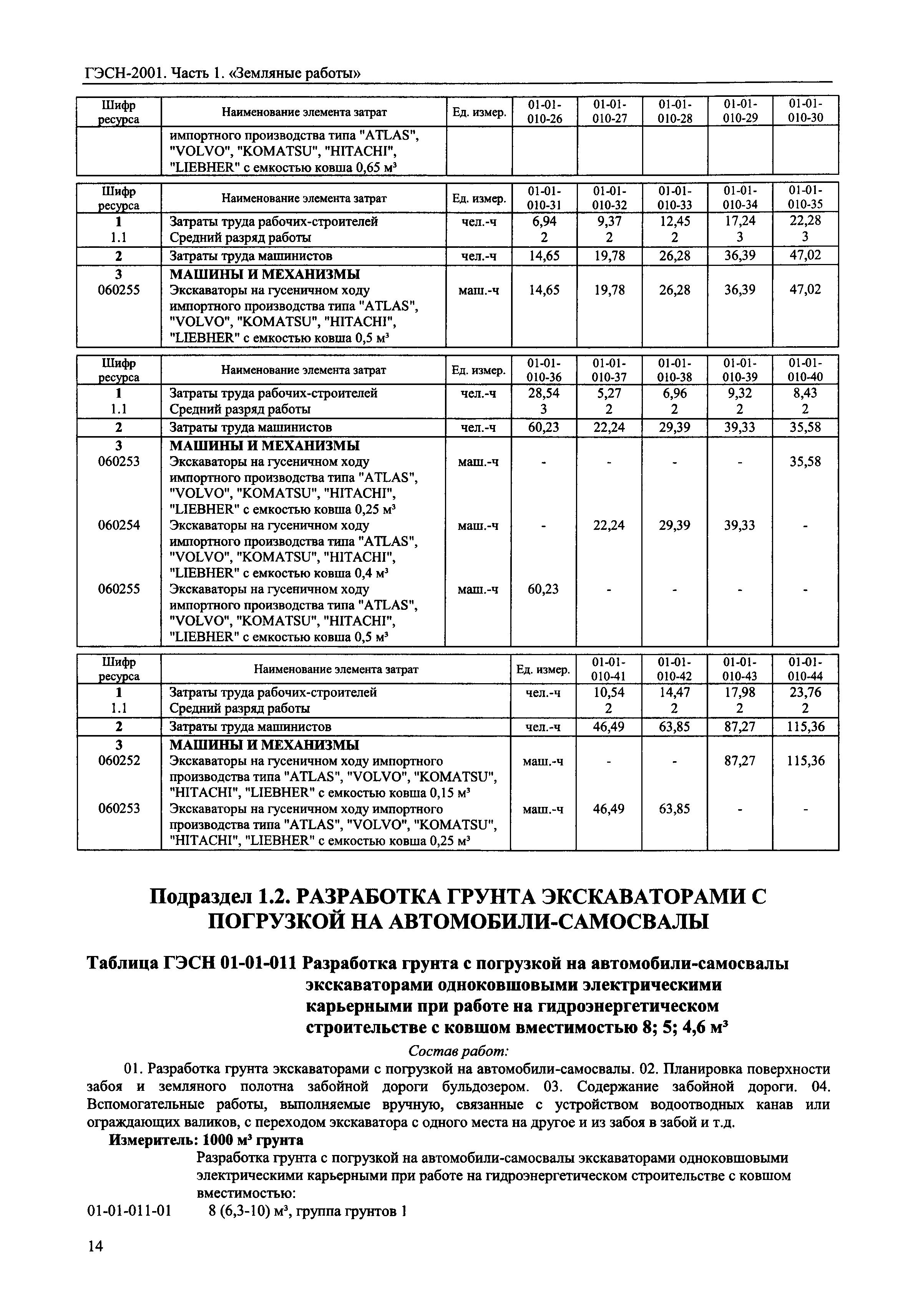

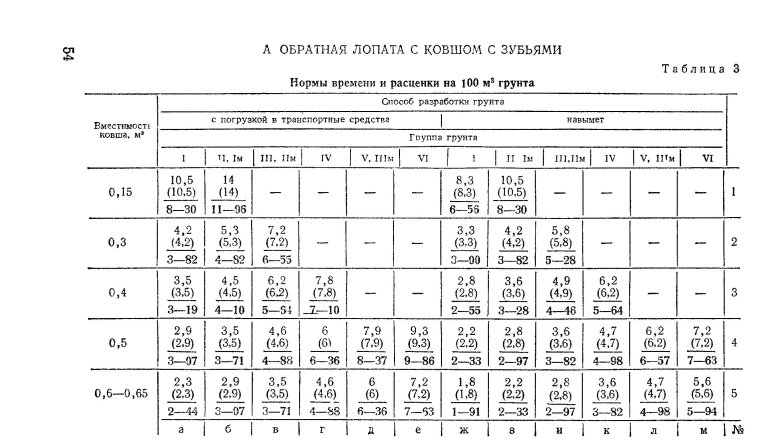

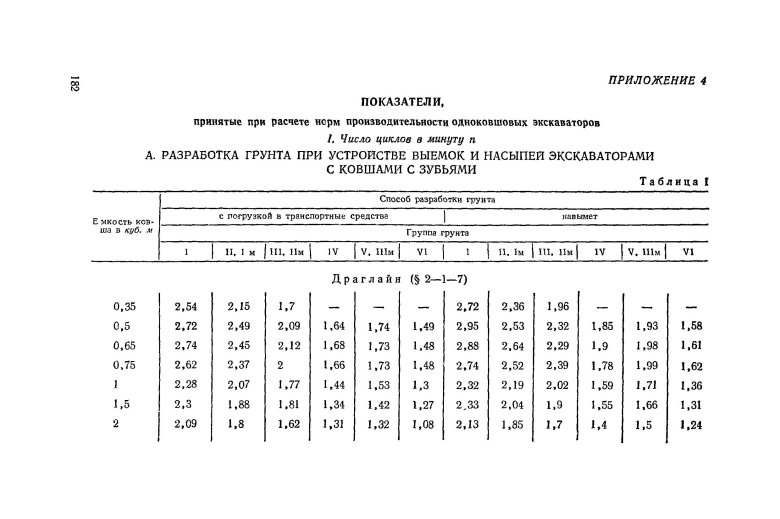

Норма погрузки грунта экскаватором
Норма погрузки грунта экскаватором
Енир 2
Енир 2

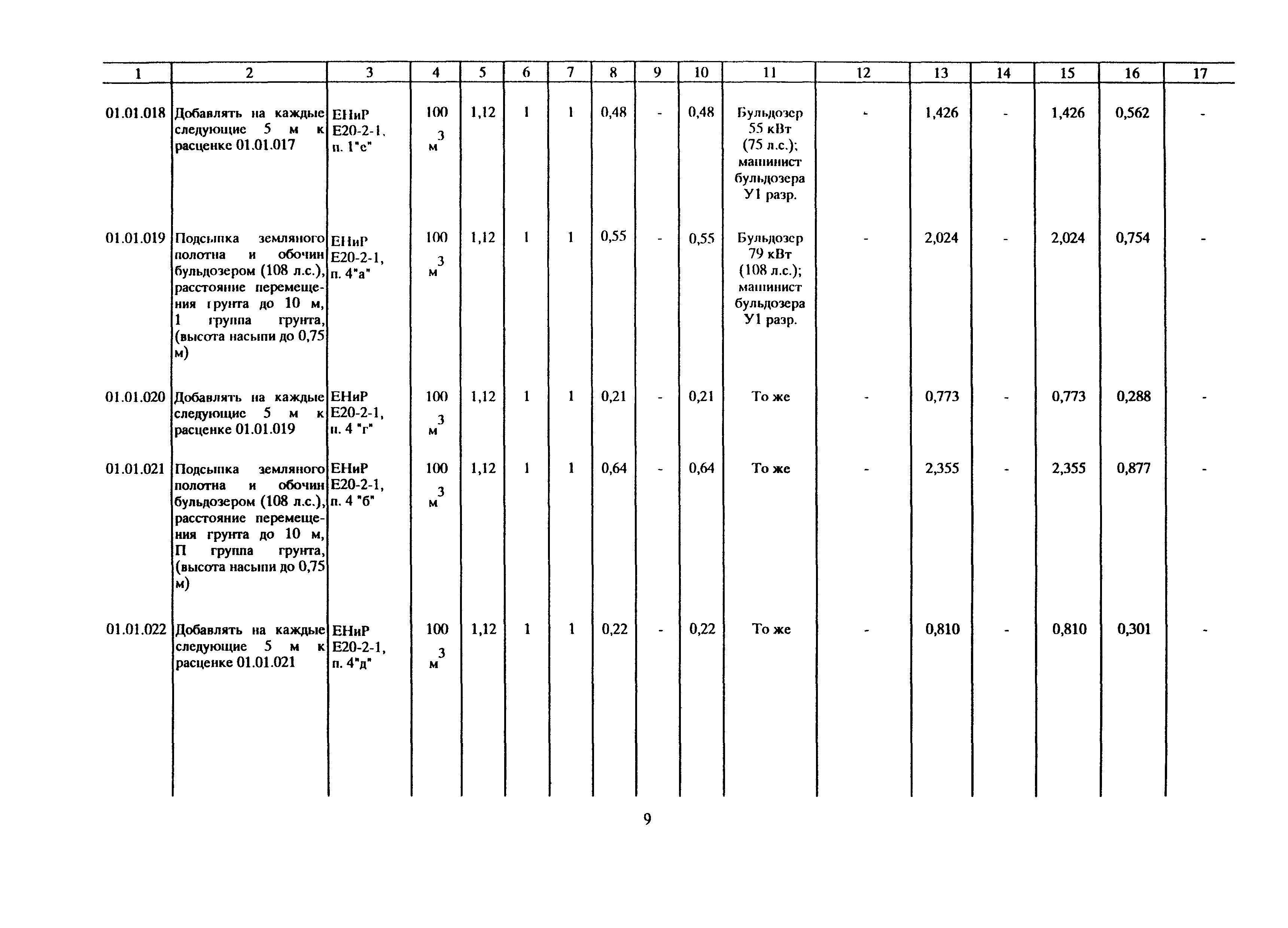

Норма затрат труда формула
Норма затрат труда формула
Енир е2-1 плотность грунта
Енир е2-1 плотность грунта

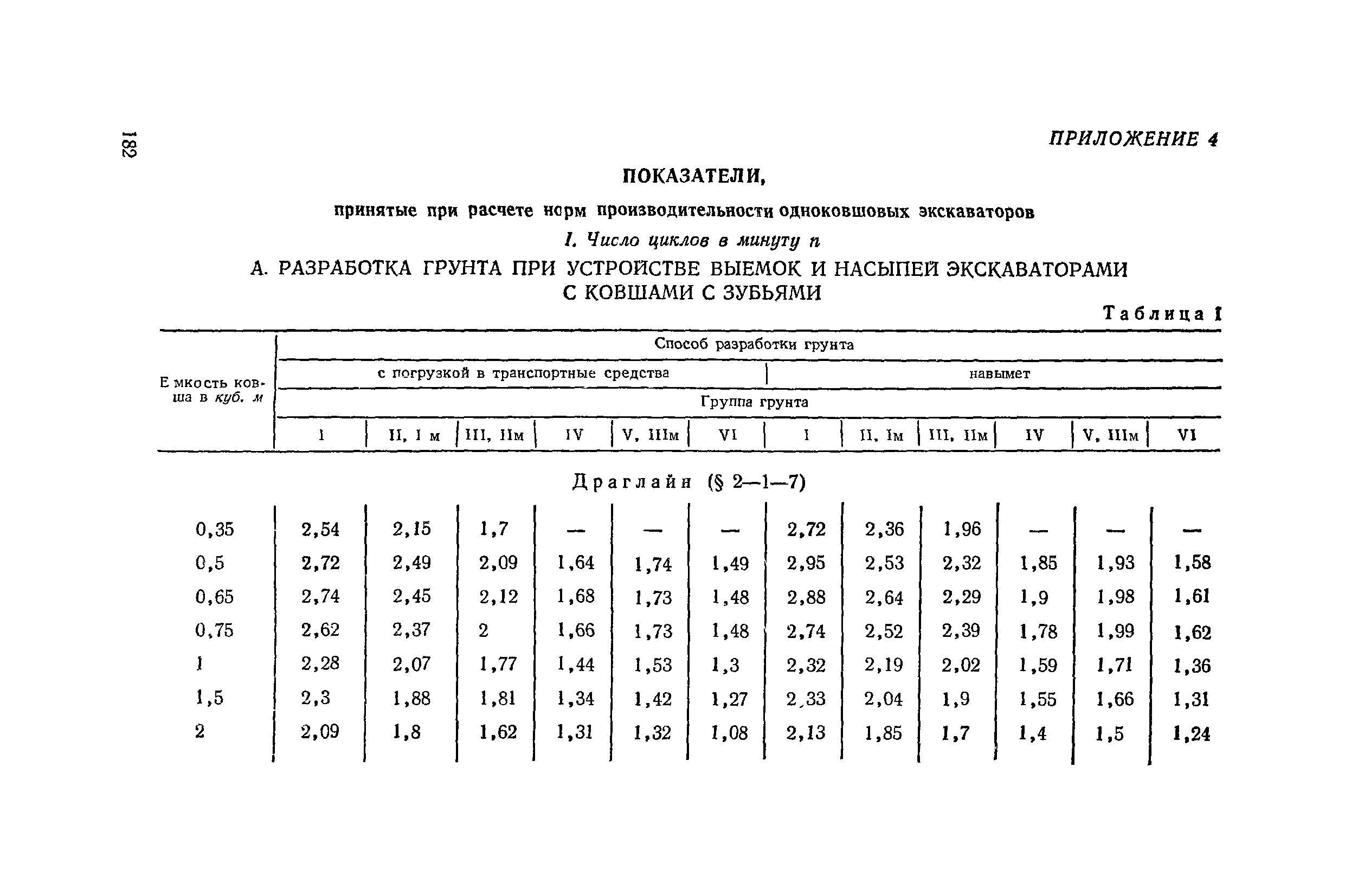

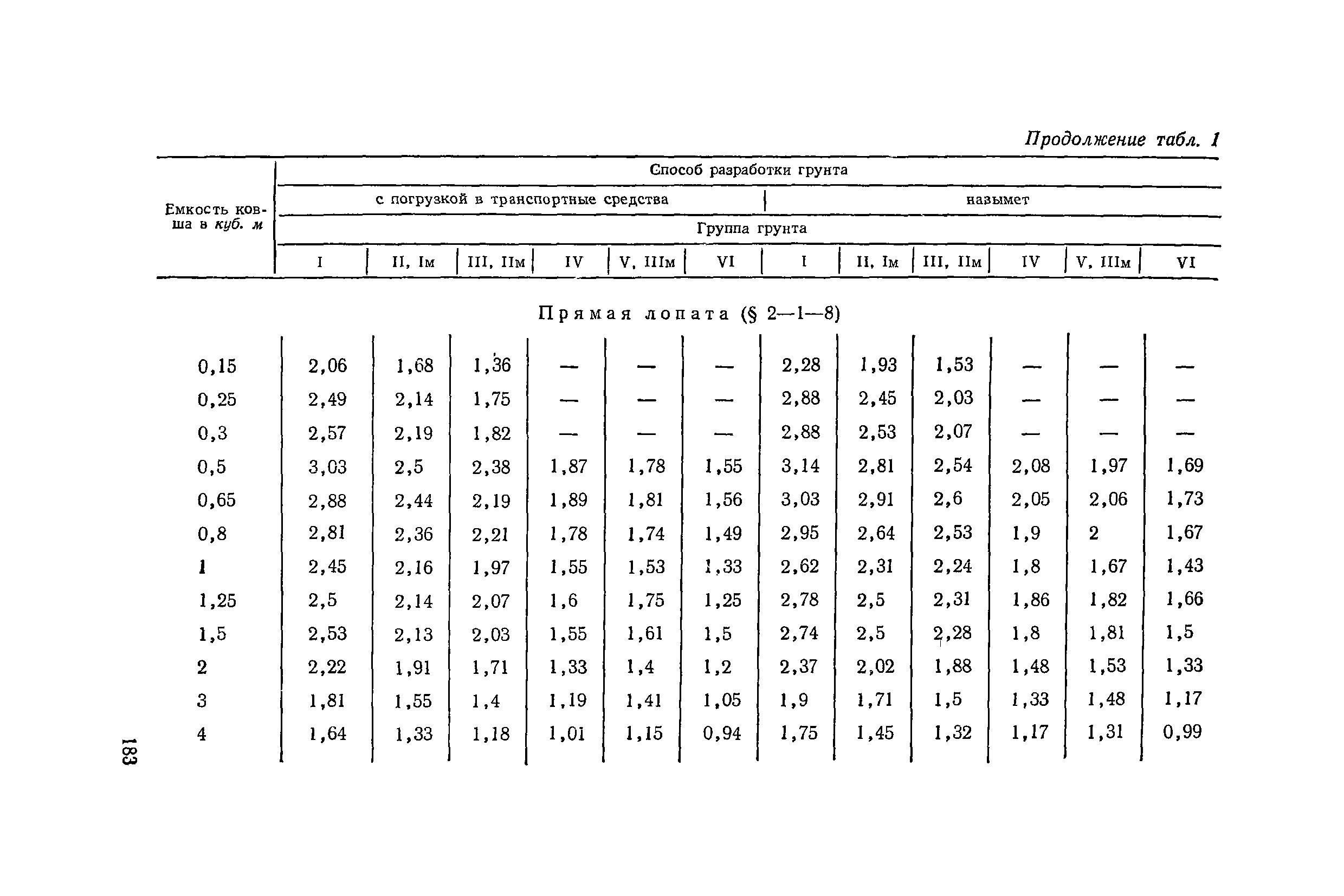

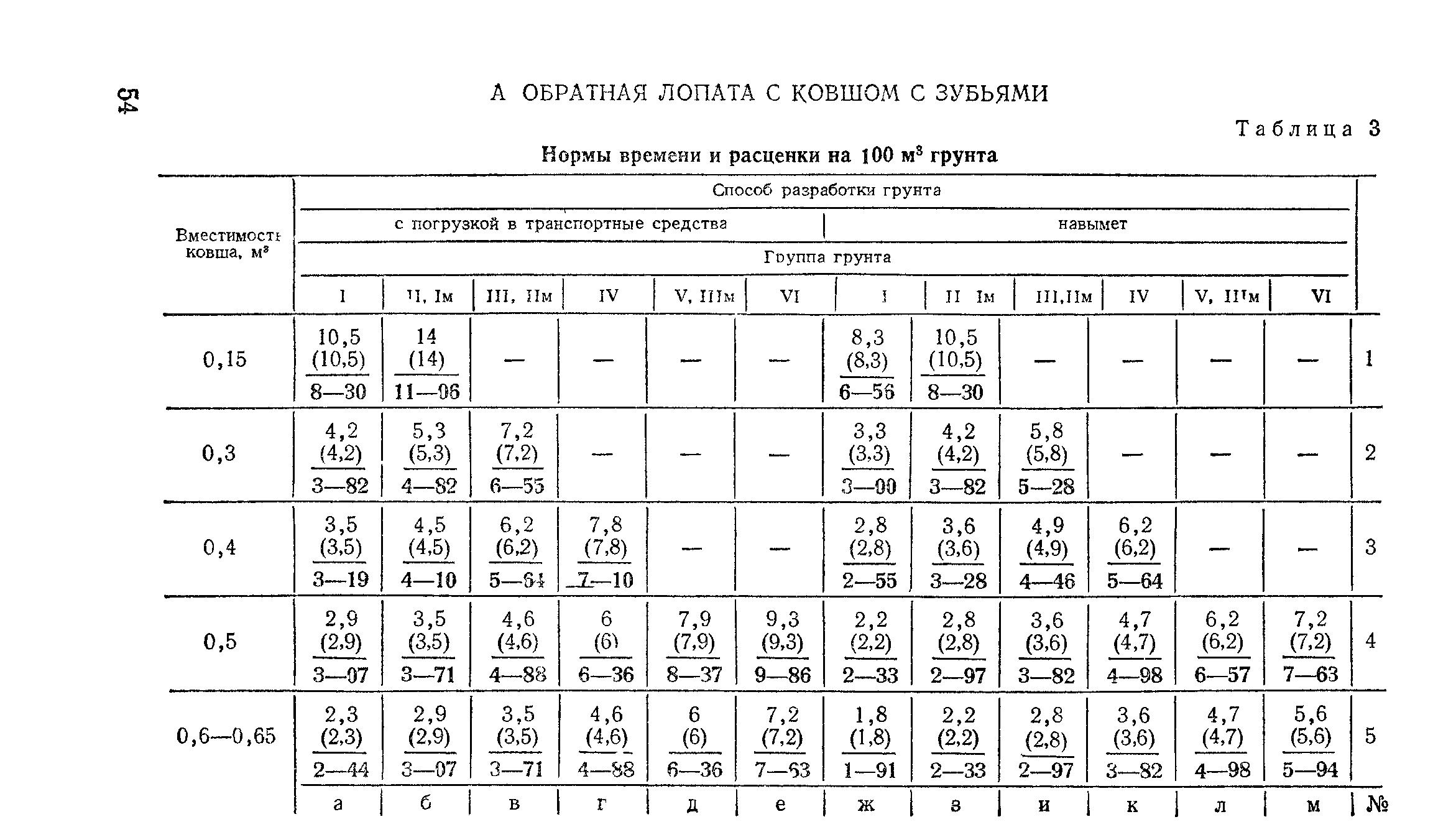

Производительность экскаватора с ковшом 0.3 м3 в час
Производительность экскаватора с ковшом 0.3 м3 в час

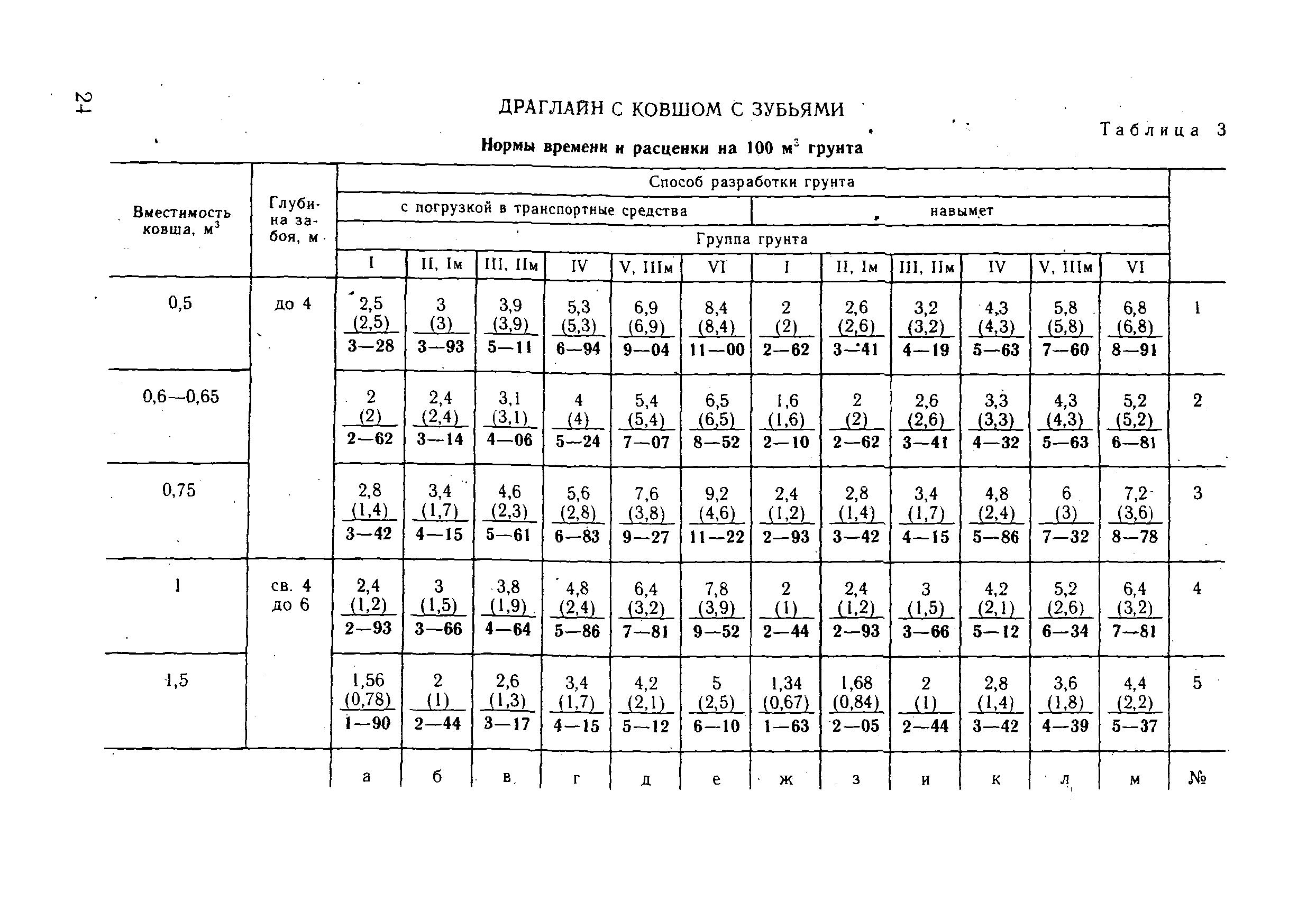

Группа грунта ЕНИР

Фото Группа грунта ЕНИР

ЕНИР на переноску грузов
ЕНИР на переноску грузов

Объемная масса грунта по ЕНИР 2-1
Объемная масса грунта по ЕНИР 2-1
ЕНИР земляные работы
ЕНИР земляные работы

ЕНИР 2-1-2
ЕНИР 2-1-2
Группа грунта ЕНИР
Группа грунта ЕНИР

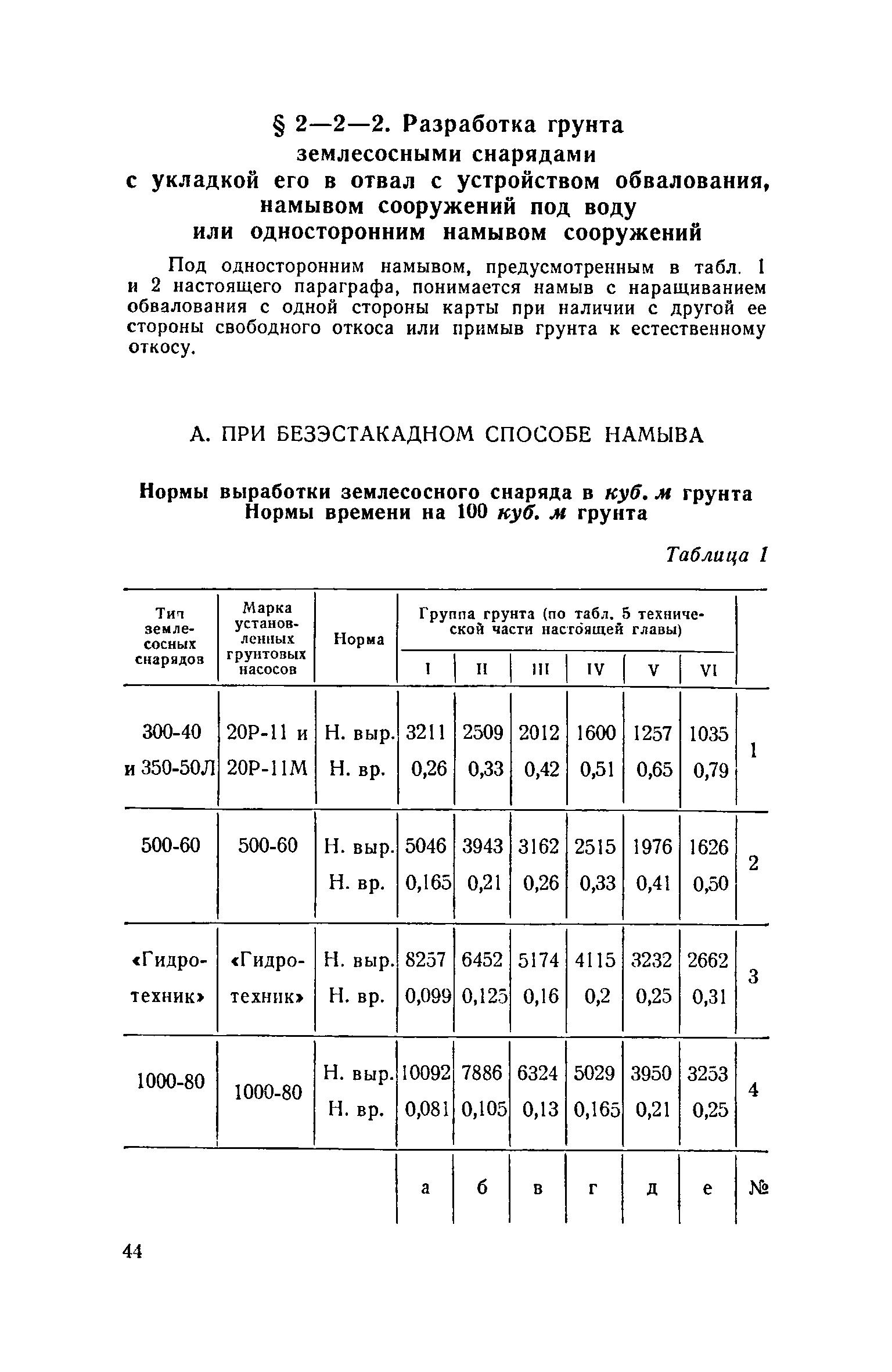

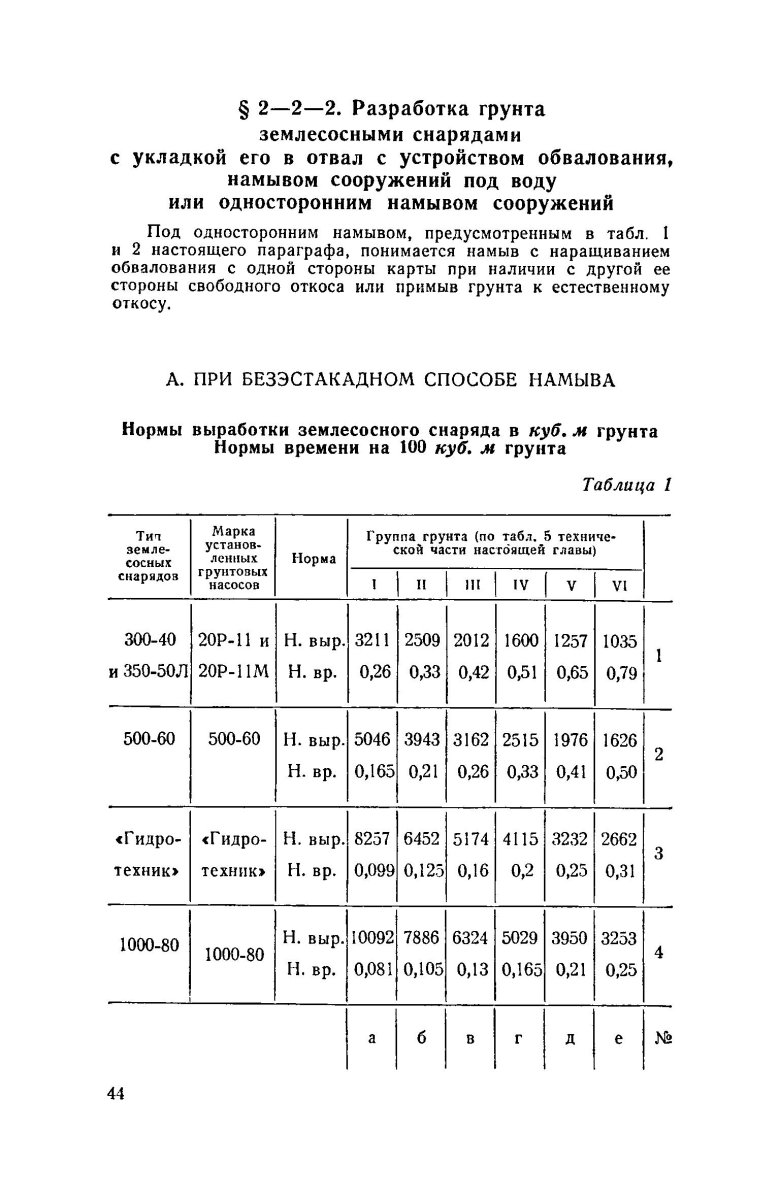

Разработка грунта грейфером ЕНИР
Разработка грунта грейфером ЕНИР

Сборники ЕНИР
Сборники ЕНИР

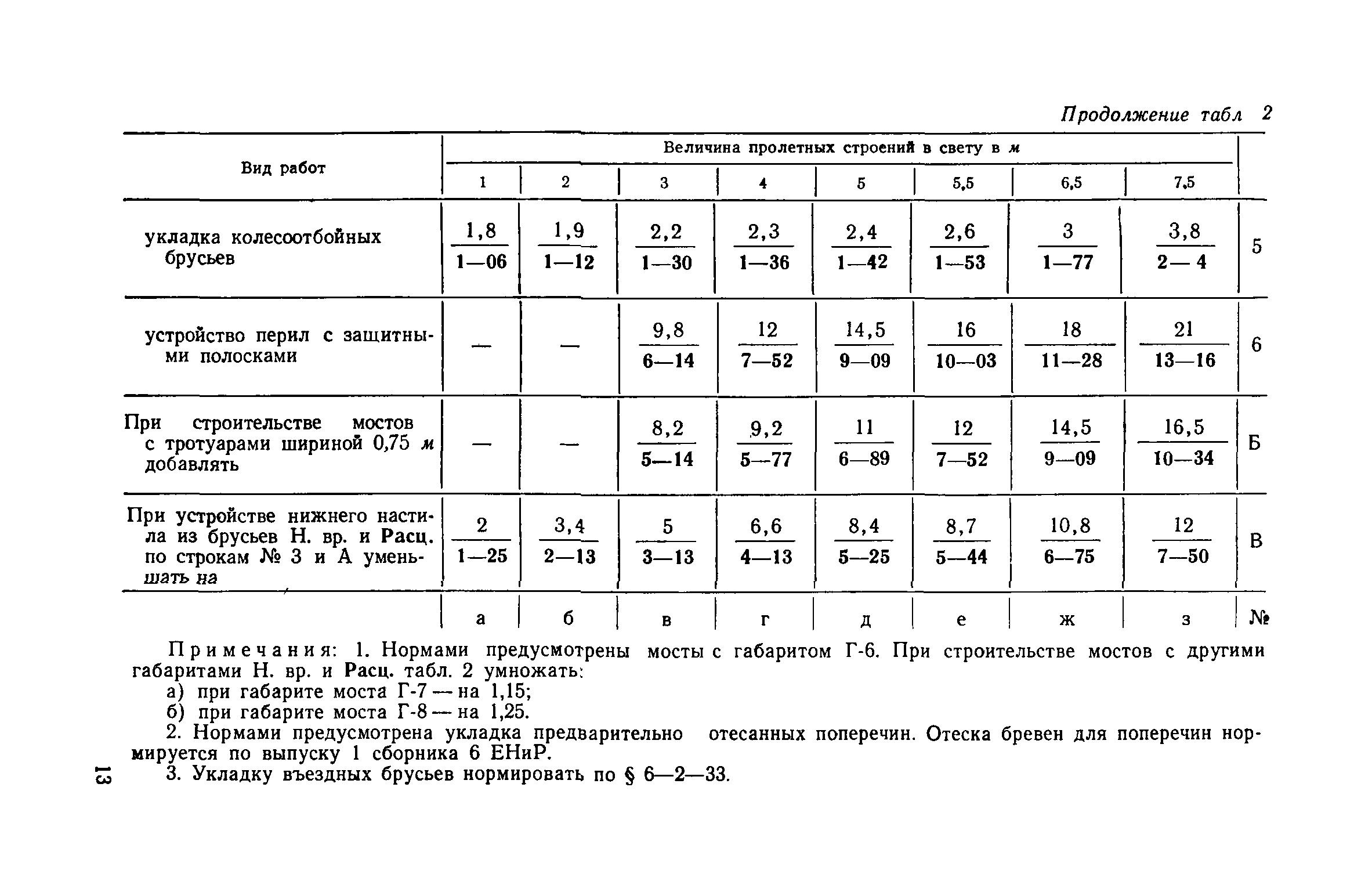

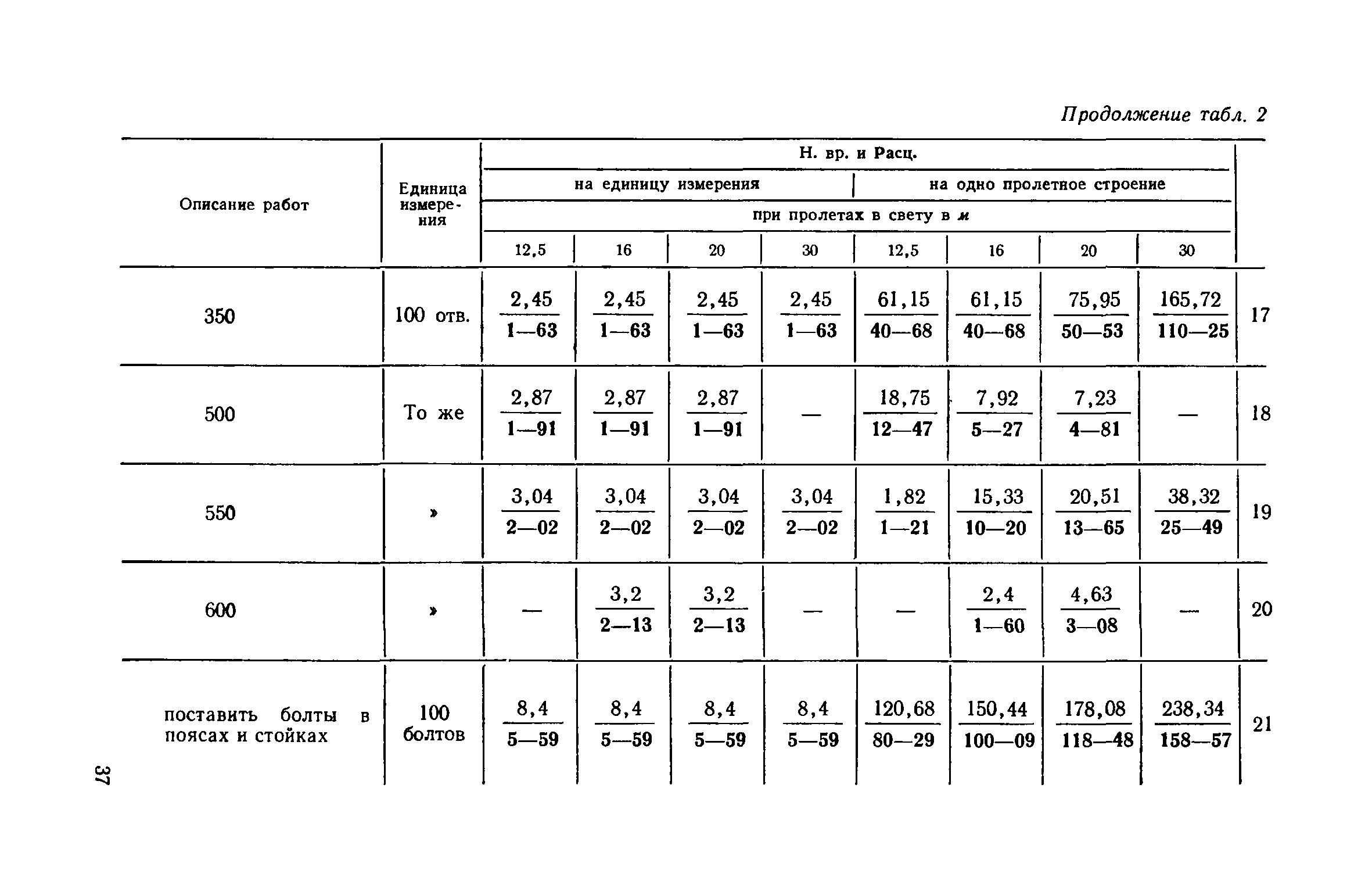

Автодорожные работы ЕНИР
Автодорожные работы ЕНИР

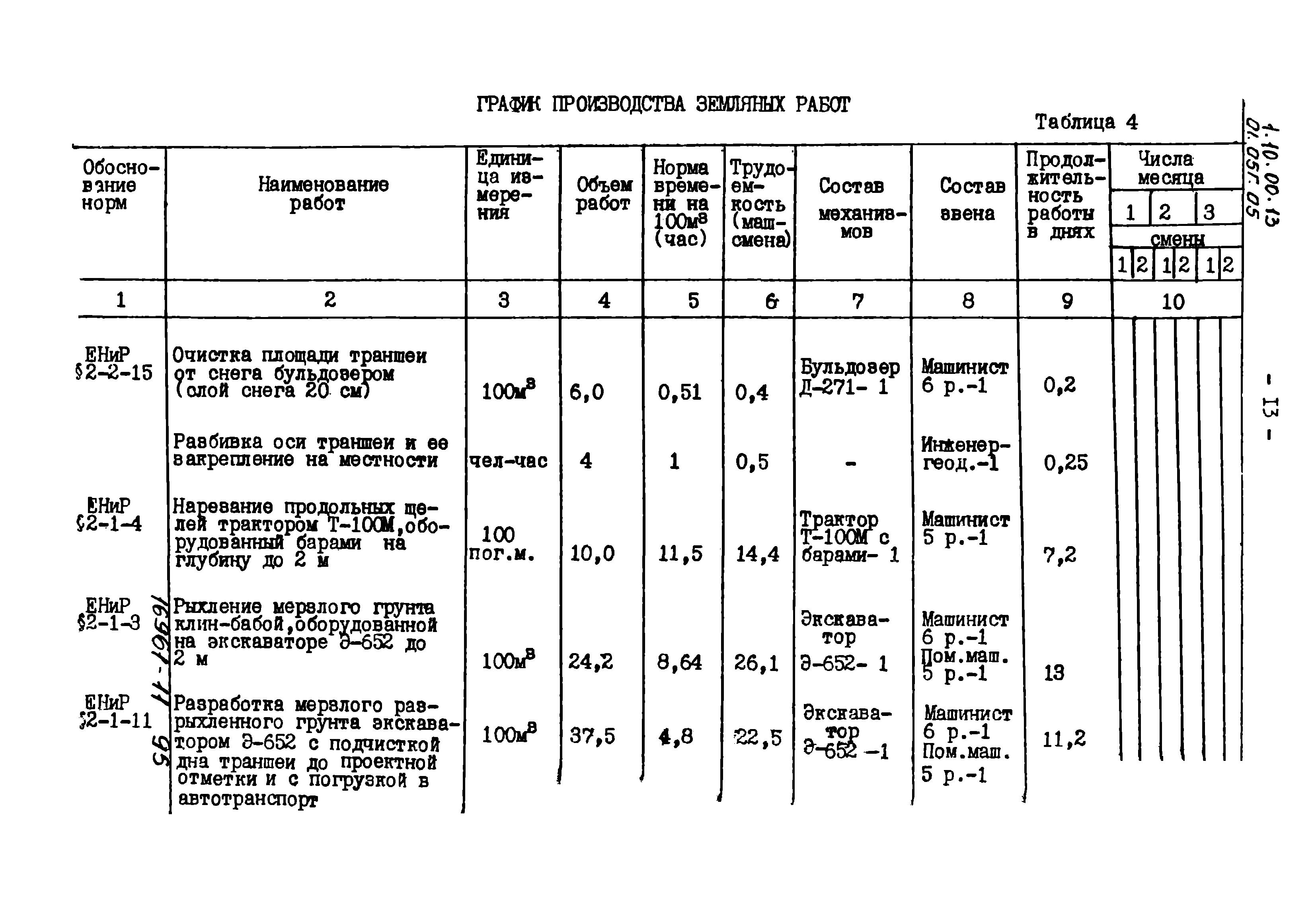

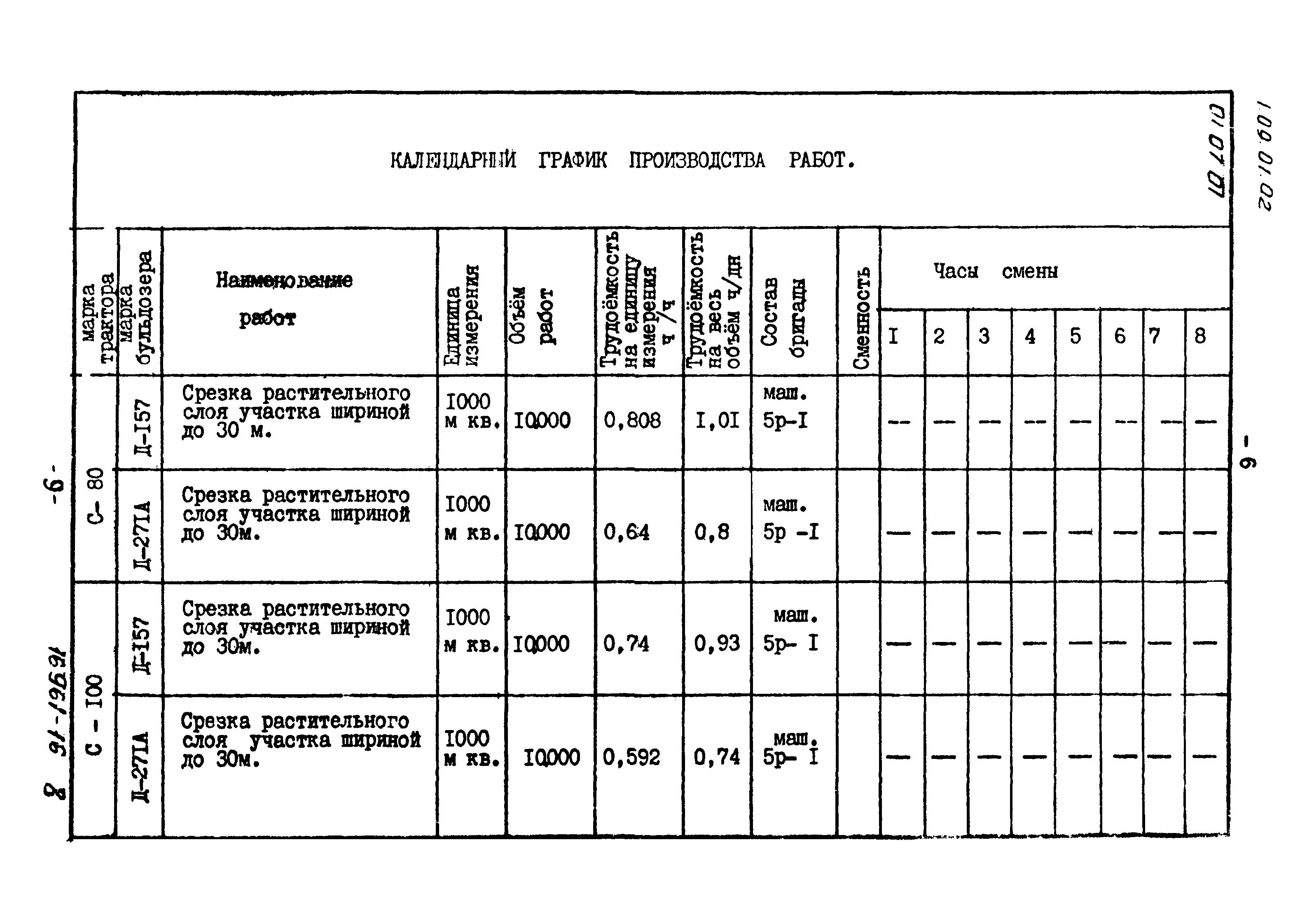

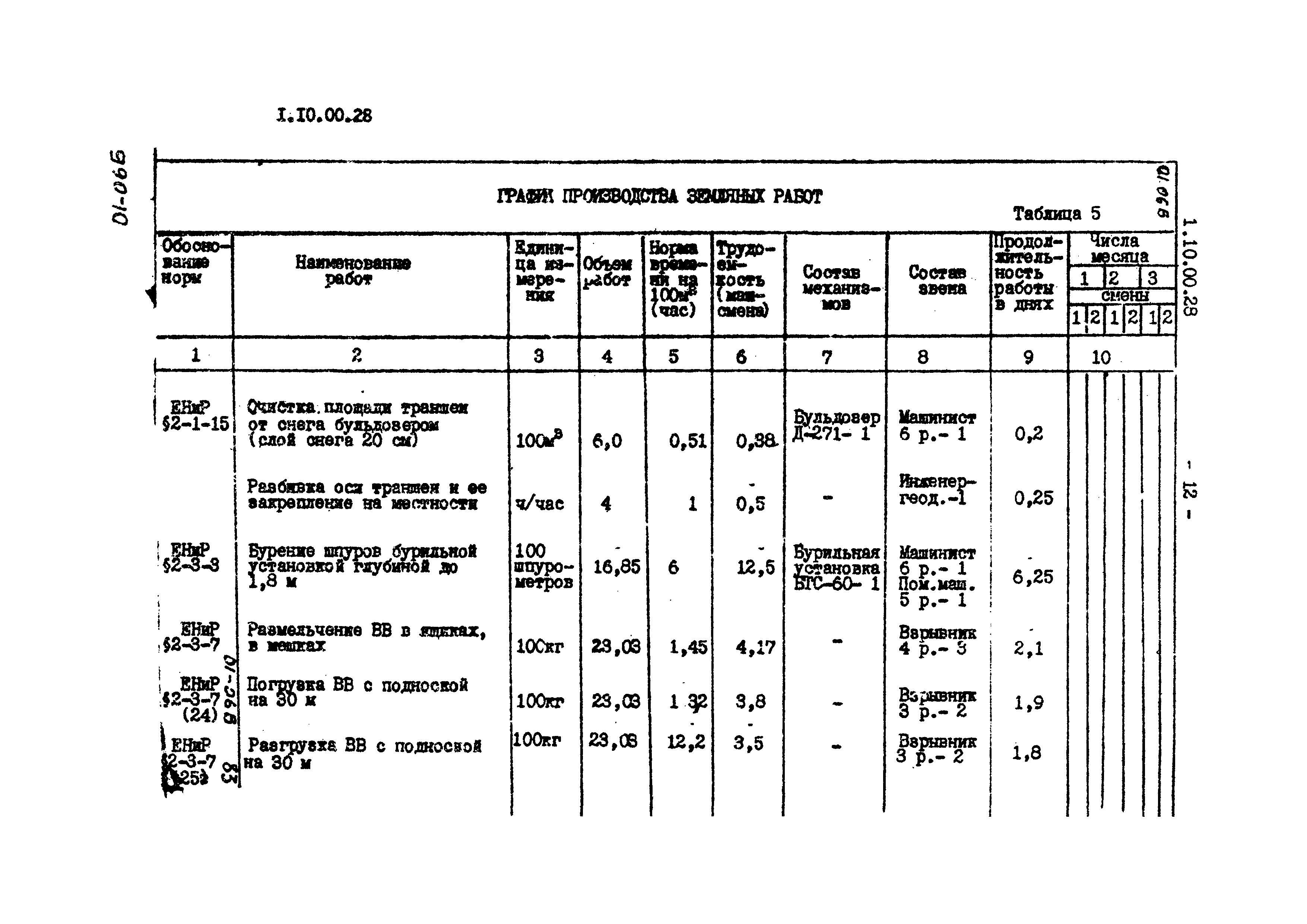

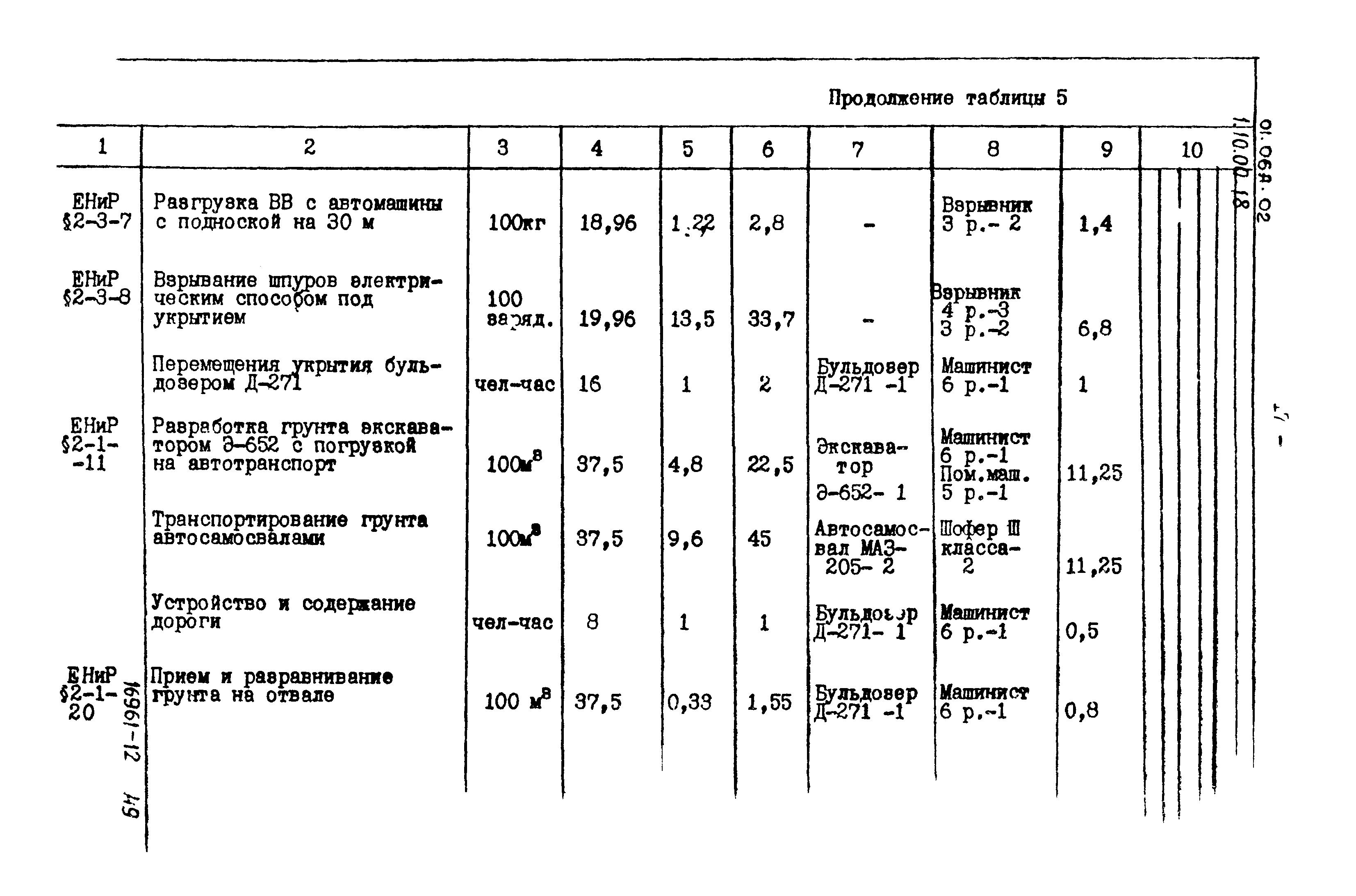

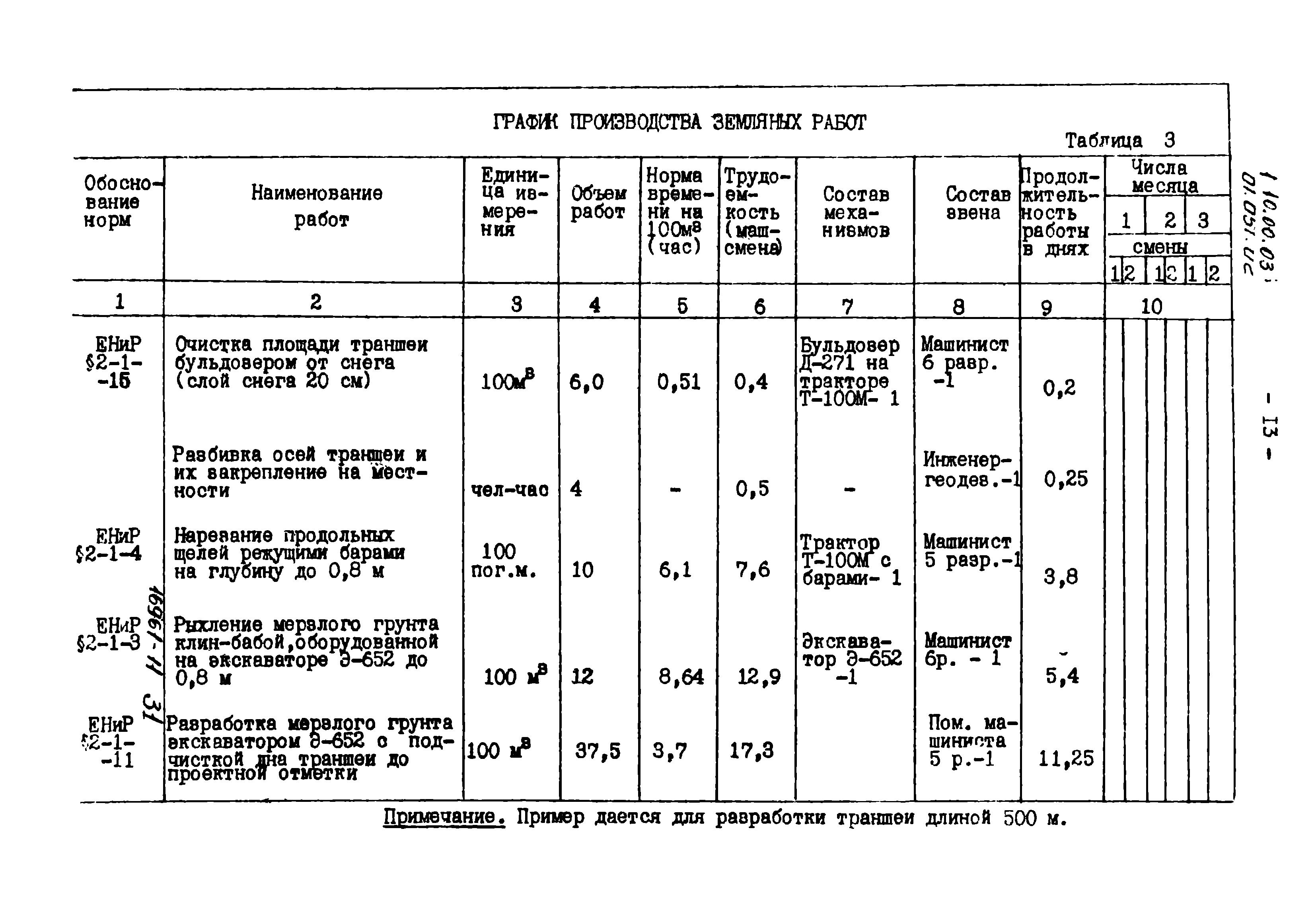

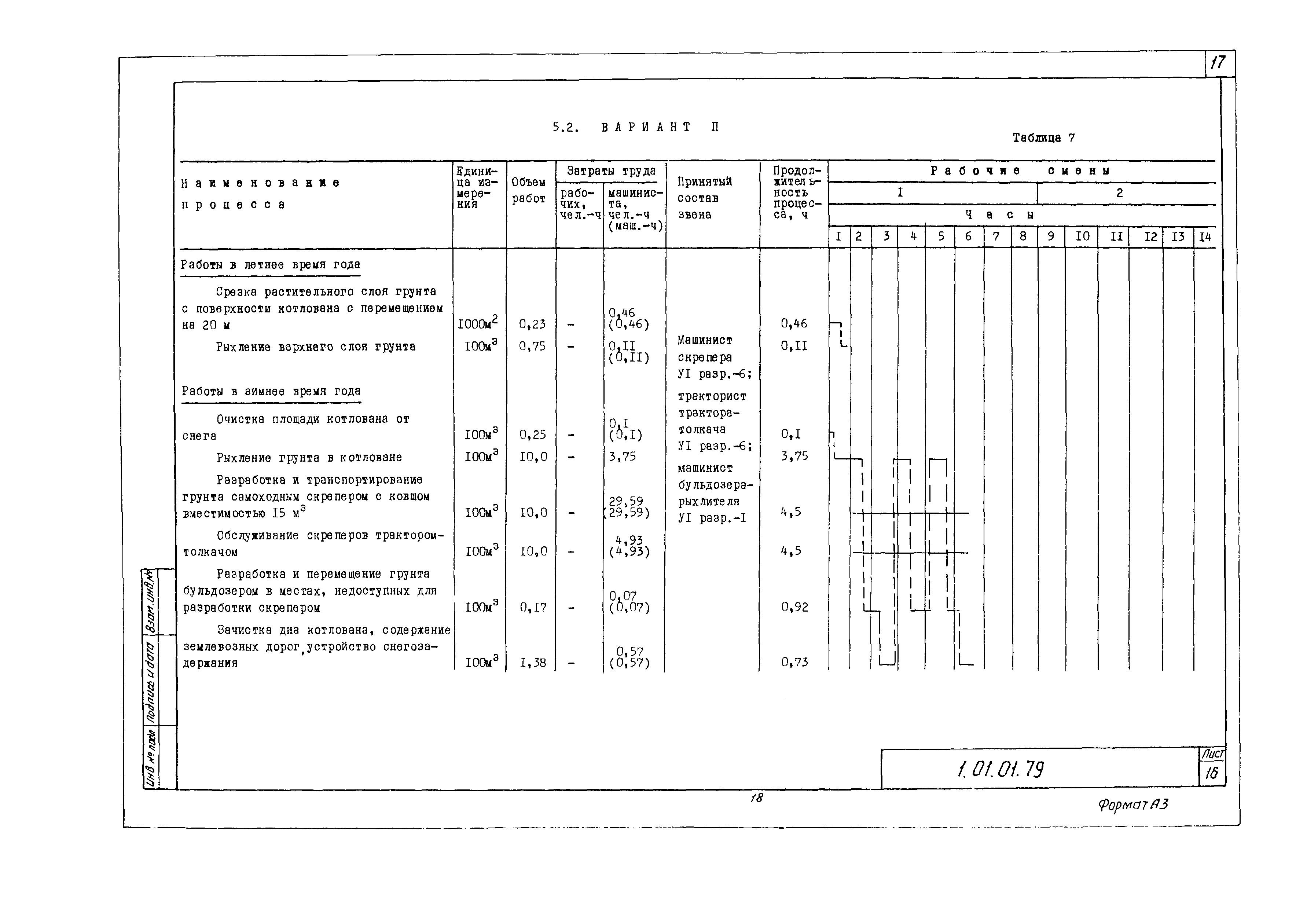

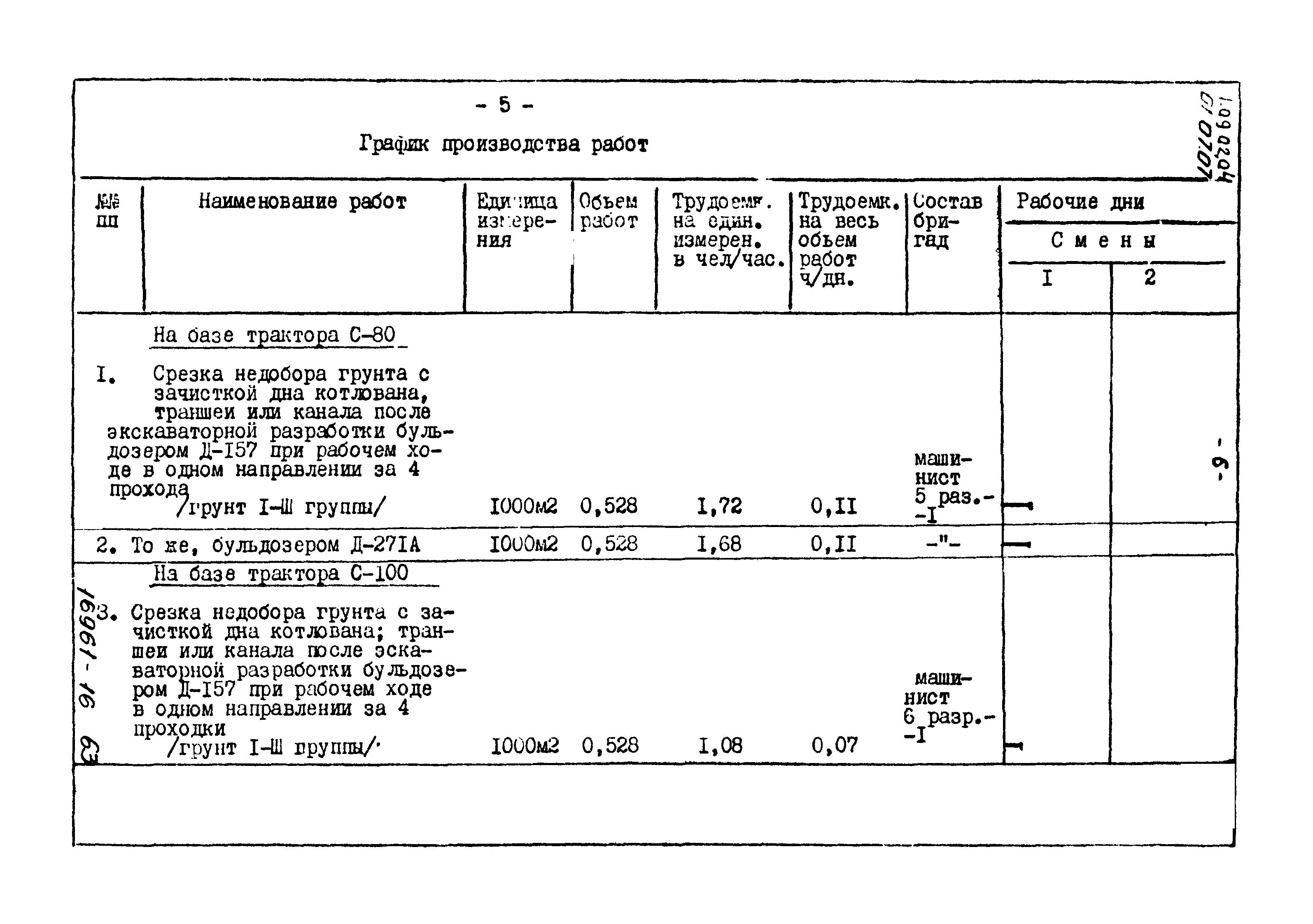

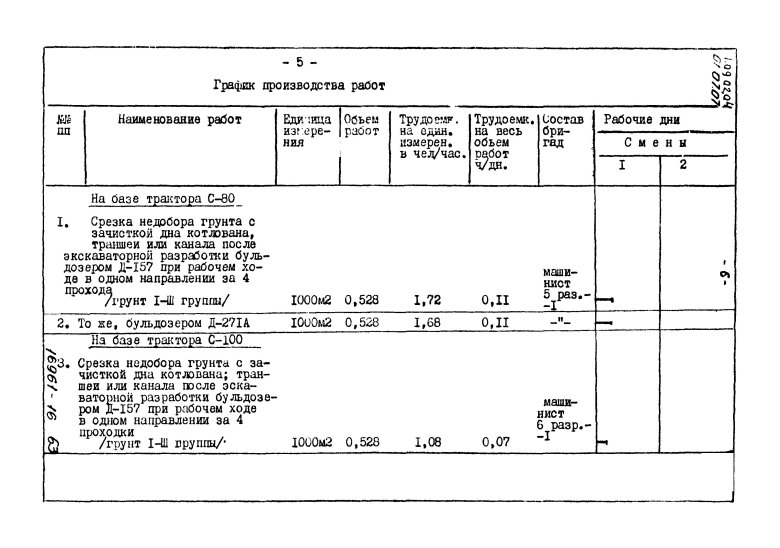

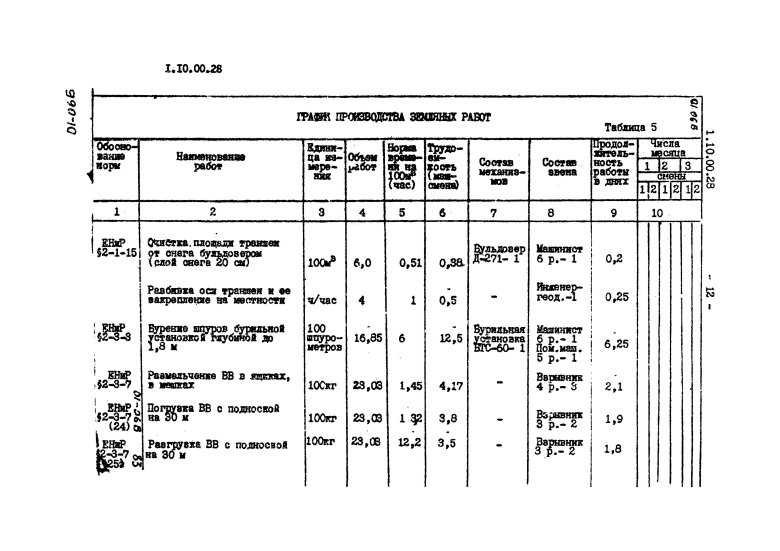

График производства работ разработки мерзлого грунта
График производства работ разработки мерзлого грунта
ЕНИР сб е2 вып 1 табл 1
ЕНИР сб е2 вып 1 табл 1

Технологическая карта по устройству буронабивных свай
Технологическая карта по устройству буронабивных свай

Технологическая карта срезки растительного слоя
Технологическая карта срезки растительного слоя

Технологическая карта обратной засыпки траншеи
Технологическая карта обратной засыпки траншеи
Калькуляция земляных работ
Калькуляция земляных работ
ЕНИР 6
ЕНИР 6

Календарный план разработки котлована
Календарный план разработки котлована
ЕНИР на переноску грузов
ЕНИР на переноску грузов

ЕНИР бульдозера грузоподъёмность
ЕНИР бульдозера грузоподъёмность
ЕНИР е2-1-59 «трамбование грунта
ЕНИР е2-1-59 «трамбование грунта
